海阳核电3号机组钢制安全壳三环顺利吊装就位
来源:中国核电信息网 发布日期:2024-03-17

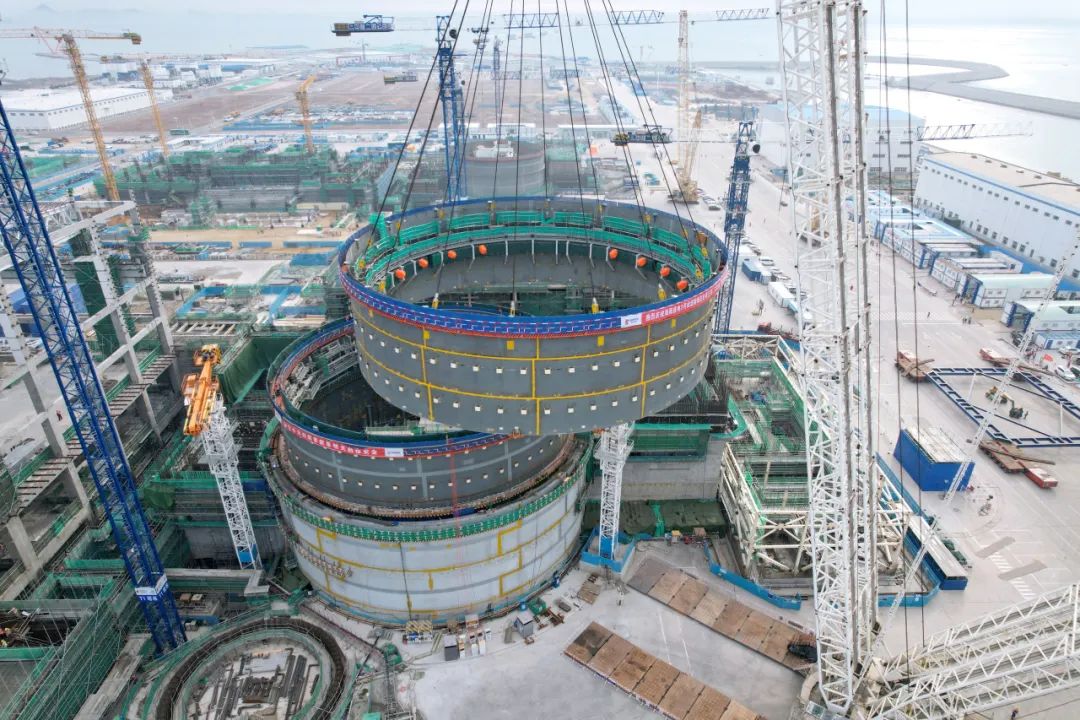

3月16日9时16分,历时1小时59分钟,由中核五公司承建的海阳核电3号机组钢制安全壳三环(以下简称“CV三环”)顺利吊装就位。本次吊装顺利就位为年内实现反应堆厂房封顶重要节点打下了良好的基础。
CV三环直径约39米,高约12米,其中筒体板3圈,包含约300块附件板、临时加劲肋、U形支架、SP02平台及爬梯、吊耳等组件,吊装总重量约760吨。项目部遵循“宜模则模,应模尽模”原则,拼装阶段即完成大宗物项环形风管及支架、管道及支架、电缆导管及支架的安装,为后续岛内各专业施工创造有利条件。
面对三环交叉施工作业面多、脚手架搭拆作业量大、吊耳焊接位置难度大、焊接作业平台狭窄、吊索穿装难度大等困难,项目部精心组织,统筹协调,前期通过BIM逻辑分析、吊装前建模计算、应力变形与吊点位置计算等,确保了吊装任务顺利完成。
本次吊装装备工作跨越龙年春节,中核五公司积极协同山东核电及各参建方,通过合理安排现场施工、吊装前监督检查等,保证现场施工活动连续、安全质量形势稳定,圆满实现了2024年首个大型模块的吊装工作,是海阳核电3号机组深度模块化施工的又一次成功实践。后续,项目部将继续践行“整体·协同”,加大模块化建造深度,不断提高标准,精益求精,将海阳核电二期工程打造成精品和标杆工程。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
