招远核电1号机组核岛钢衬里模块2顺利完成吊装
来源:中国核电信息网 发布日期:2026-02-12

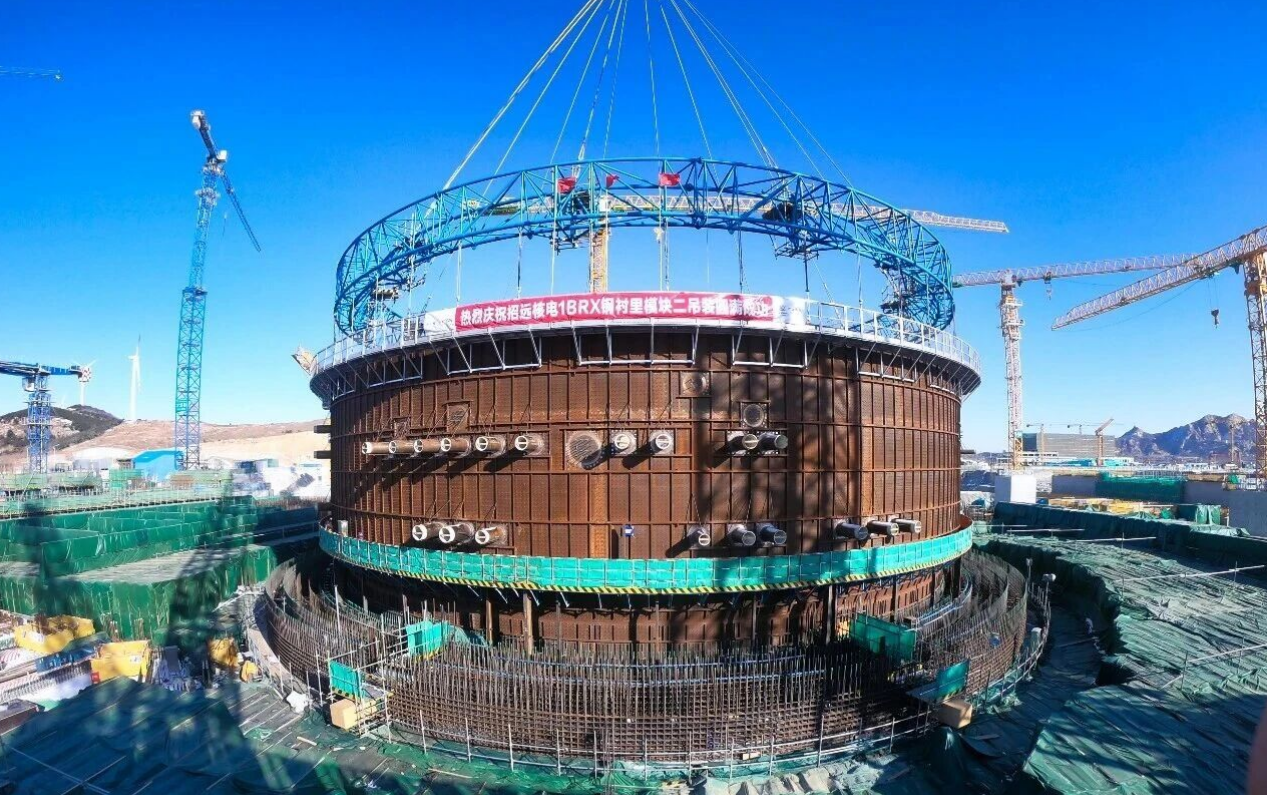

2月8日,中广核山东招远核电项目1号机组核岛反应堆厂房钢衬里模块2顺利完成吊装,整个吊装过程平稳有序、安全质量受控,为后续施工创造了有利条件。
钢衬里模块2由筒体一层、二层组成,模块重量157吨,吊装总重量245吨。本次吊装采用2000吨级履带式起重机一次性整体吊装工艺,经过起钩、旋转、带载行走、落钩等动作,最终顺利完成吊装。钢衬里模块2吊装完成后,钢衬里施工至正6.8米标高,有利于核岛安全壳施工尽早退出关键路径,减少反应堆厂房与周边厂房交叉施工作业,保证核岛厂房平稳、平衡、平顺施工。
为保证钢衬里模块2吊装成功,招远核电施工管理团队全面落实钢衬里模块1、堆坑混凝土模块吊装成功的经验反馈与良好实践,充分研判现场气象信息,克服低温不利条件影响,稳扎稳打做好先决条件检查及落实,有序推进现场施工各项准备工作,确保了吊装工作目标顺利实现。
此次模块2顺利完成吊装,标志着招远核电圆满完成1号机组春节前核岛关键路径施工任务,为节后现场关键路径施工创造了有利条件。
