3月11日,中交一航局三公司承建的辽宁红沿河核电有限公司取水口优化项目沉箱安装全部完成。

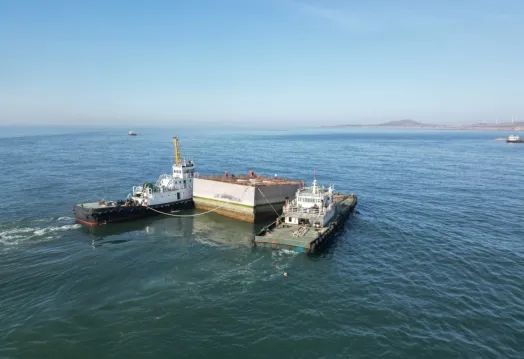

红沿河取水口优化项目共需安装沉箱51座,施工自2023年1月启动。过程中,面对工期紧、外海施工条件恶劣、交叉作业密集等不利因素,船舶分公司科学分析气象海况,优化施工方案,合理排布船机;创新引入智能系统助力沉箱长航拖运,通过半潜驳浮运、起重船助浮和储存场抽运的联动方式进行安装,充分抢抓窗口期,24小时连续作业。在红沿河项目部的统一部署和紧密配合下,分公司高效优质推进沉箱拖运安装,创下14天完成8座沉箱远程拖运、单日最高安装沉箱4座等施工纪录。沉箱安装的顺利完成,为实现本年度“5·30”主体完工目标打下坚实基础。
下一步,船舶分公司将继续保持良好作风,稳步推进红沿河项目取水口拦污网三化改造工程沉箱及预制构件安装施工,助力项目高质量履约。
