最后一吊,三门核电3号机组2022年核岛安装工作圆满收官

来源: 上海核工程研究设计院 发布日期:2022-12-30

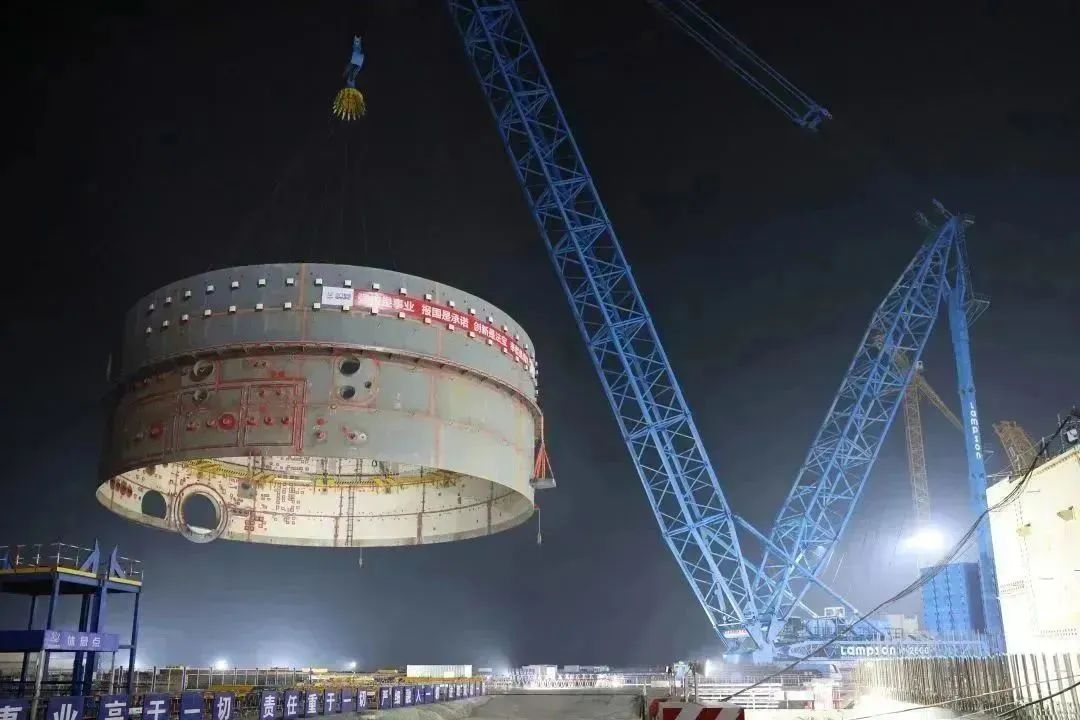

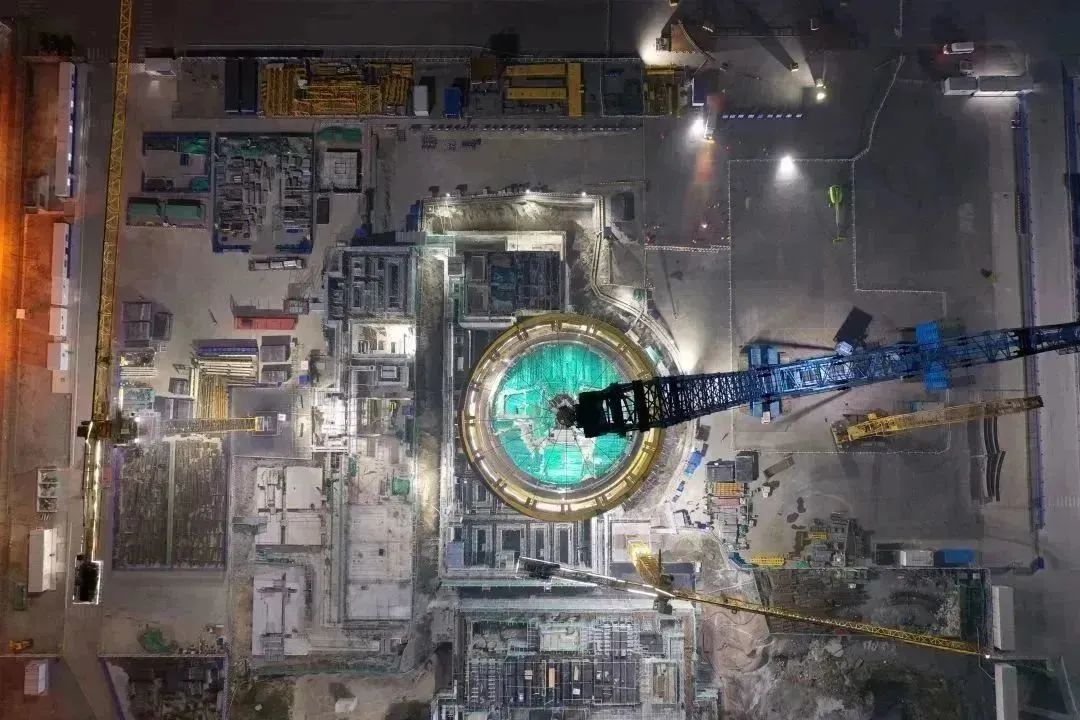

12月29日凌晨1时30分,三门核电3号机组钢制安全壳筒体一环(CV1R)顺利吊装就位,这是继9月19日,3号机组钢制安全壳底封头吊装就位后的又一重大里程碑节点。至此,2022年三门核电二期工程3号核岛安装工作圆满收官。


本次吊装的CV1R直径39.624m,高度15.554m,净重约875吨,加上外部加强圈、设备闸门、贯穿件套管、U形支架、附件板等各类附件,吊装重量高达1035吨,创核岛所有大件吊装重量之最。钢制安全壳属于核级设备,由底封头、筒体一至四环和顶封头六大模块组成,其主要作用是提供安全屏障,在事故工况下有效防止放射性物质外泄。


为顺利完成这一“千吨级”的吊装工作,作为勘察设计单位及工程总承包方,上海核工院秉承“向技术要一切”的理念,不断优化技术及管理。


“应装尽装”。在满足大吊车吊装能力的前提下,拼装阶段全面落实“集成化、模块化”理念,提前完成附件板、贯穿件、外部加劲肋、设备闸门插入板等焊接工作,极大地节省了CV1R就位后的核岛内安装工作时间。


“技术调整”。CV1R附件安装会导致筒体重心偏移,通过增加配重和开孔减重,结合工程数字化建模技术计算重心位置,实现准确调平。同时采用电动绞盘摘钩技术,解决了CV模块摘钩难题;采用大型曲面开孔技术,解决了筒体下设备闸门与底封头装配难题。

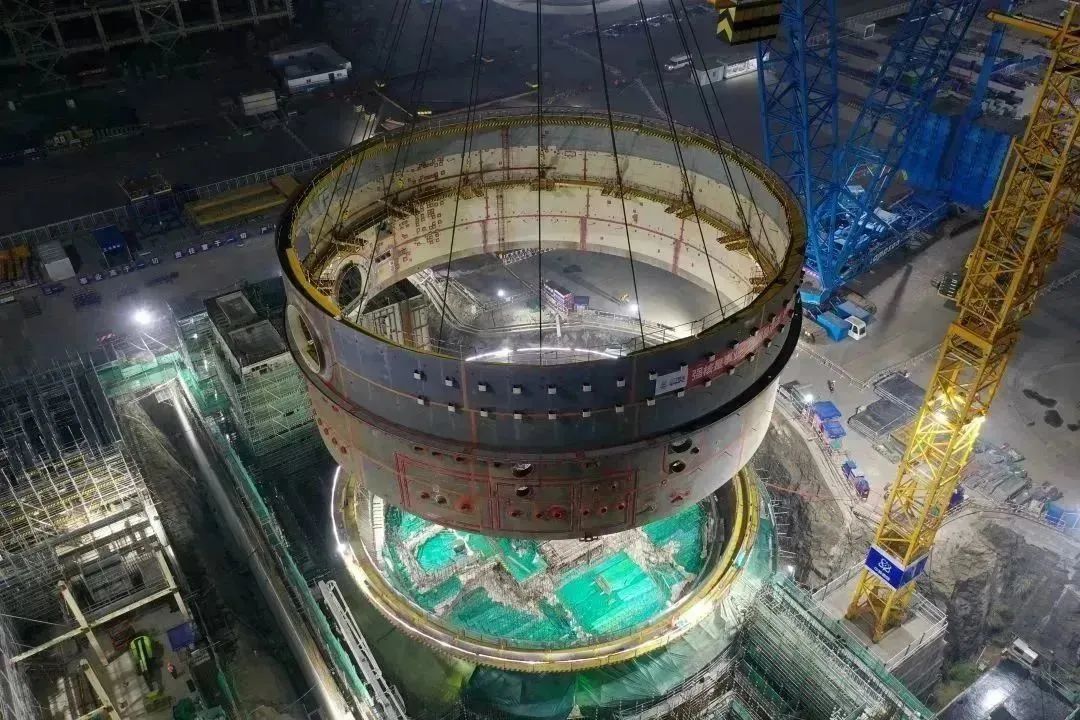

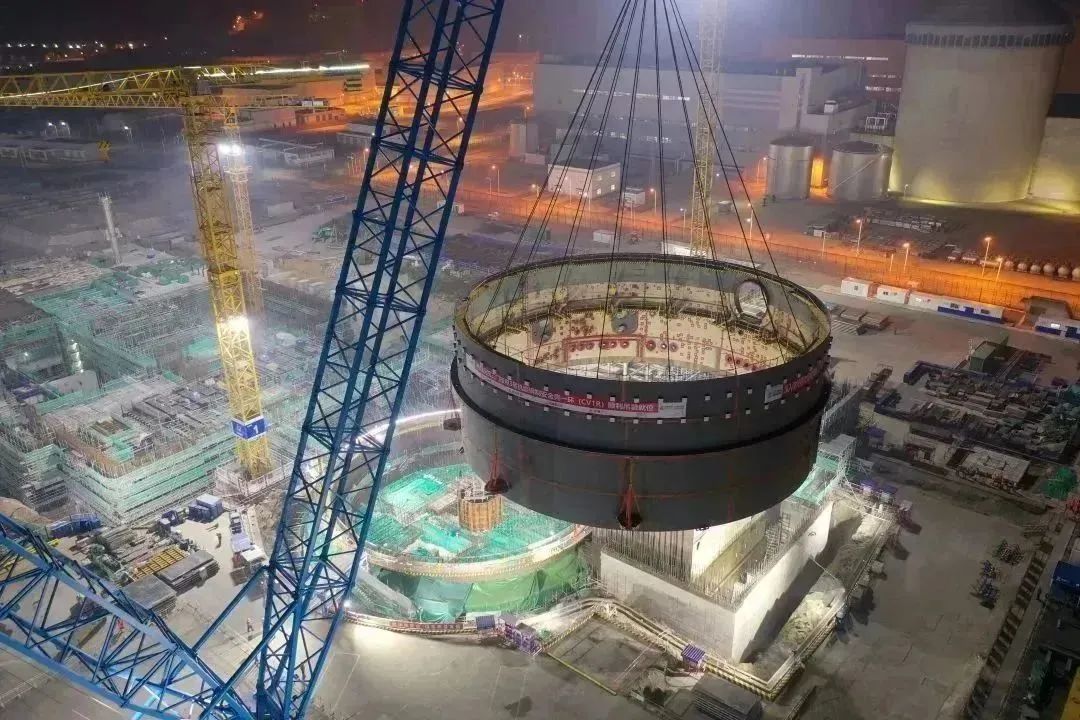

“工艺优化”。优化后的吊索具重量较一期工程减轻60%(约80吨),通过有限元分析、吊点布置优化、索具测力等措施,由16根浇筑索具直接与CV1R相连,确保大型圆筒形壳体吊装安全。同时采用筒体导向就位技术,实现精准就位。

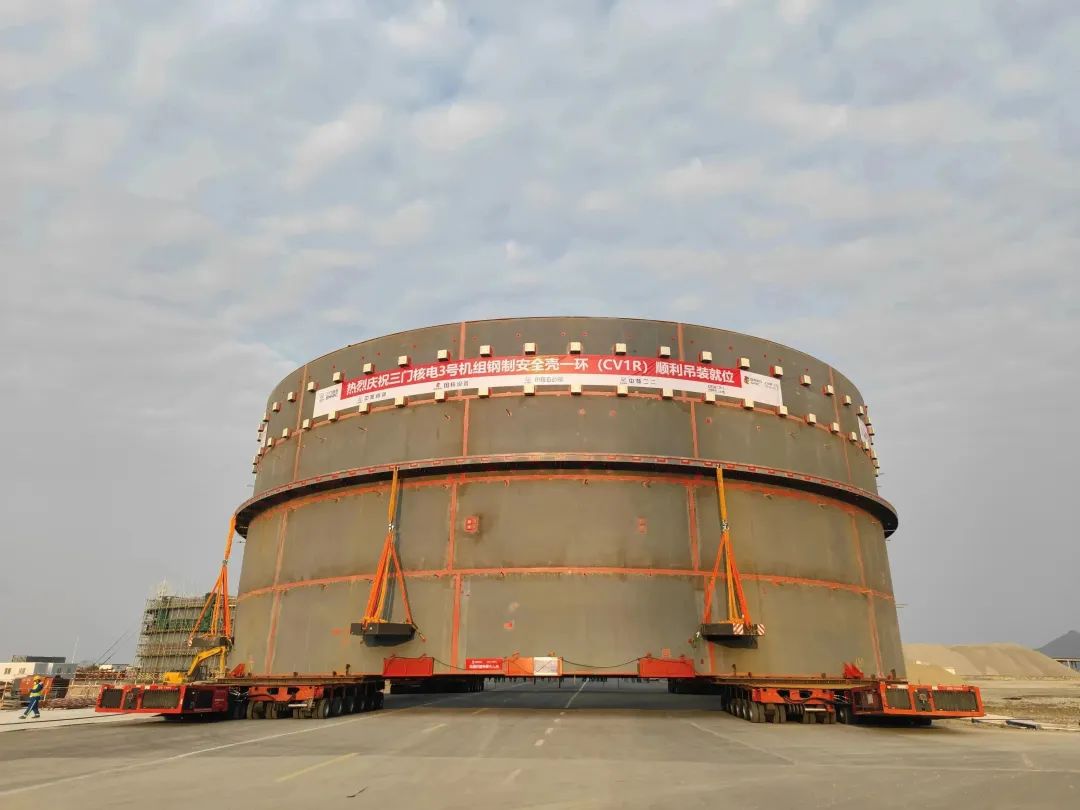

“运输演练”。CV1R运输时道路扫空宽度要求大于42米,为确保运输一次到位,组织现场实勘,修复破损路面,拆除障碍物。通过运输车组模拟演练,再次验证路况,保障运输安全可控。


 “制度加持”。为保障CV1R吊装工作顺利完成,制定里程碑经理制,建立里程碑周例会制度和现场碰头会,协调解决制约现场进展的各类问题,实时把控现场进度和安全,有序推进现场各项工作。

“线上交底”。面对当前疫情防控新形势、新特点,采用线上多人多次交底方式,减少人员聚集的同时也保障了交底质量,有力保障了CV1R顺利吊装就位。


日月其迈,岁律更新。2023年,三门核电二期工程将迎来施工高峰,上海核工院将传承发扬“国之光荣”精神,持续完善“公司管总、板块主建、项目主战”AE项目管理体系,踔厉奋发、笃行不怠,以实际行动践行党的二十大精神,书写新的光荣!


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
