“华龙一号”海外示范工程卡拉奇K3机组热试开始升温
来源: 中国核电工程有限公司 发布日期:2021-09-26

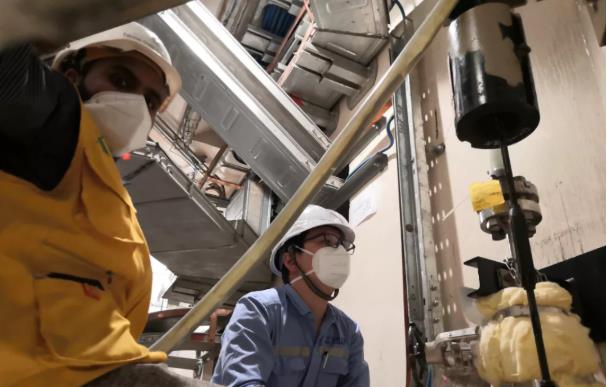

当地时间2021年9月24日,巴基斯坦卡拉奇核电K-3机组三台主泵正式启动,主系统开始升温,正式进入热态性能试验上行阶段。
热态性能试验目的是验证各系统在模拟核电厂实际运行时压力和温度下的设备安全性和可靠性,其重要性不言而喻。通过主泵运转和稳压器电加热器投用,使反应堆冷却剂系统升温升压至热停堆工况(291.7℃,15.4Mpa.g),钝化结束后再降温降压,在这期间需要在不同温度和压力试验平台执行一系列试验。
面对严峻的疫情形势,紧张的建设工期,中核工程华东分公司卡拉奇调试项目部在充分吸收K2机组经验反馈基础上,调试主动担当,提前介入,梳理关键路径,在中国中原领导及各参建单位的大力支持配合下,从系统状态、人员、技术、文件和物资等方面全方位推进热试准备工作。先后完成了相关技术文件的编制、交底和宣贯,专用物资的采购和整理,高风险调试试验的推演等工作。每周一、三、五召开热试启动会管理晚会,推动解决制约问题和工程进展。此外,调试项目部内部坚持每天早会汇报工作进展、协调问题缺陷并发布当日工作计划,各部门紧密配合,分工明确,责任到人,协同推进,推进各项调试工作安全高质量进行,确保热态性能试验顺利开展。
主泵启动后,K3机组还将在不同温度和压力试验平台执行一系列试验,确保机组满足设计性能指标。K3机组热试升温上行, “华龙一号”海外示范工程又向前迈出了一步,为后续机组装料、并网发电奠定了坚实基础。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
