“华龙一号”漳州核电1号机组环吊桥架整体吊装就位

来源:中国核电 发布日期:2021-08-24


    8月24日上午10时18分,“华龙一号”漳州核电1号机组环吊桥架整体吊装就位,标志着“华龙一号” 国内首次实现环吊整体吊装“零的突破”,为后续主设备引入及内穹顶吊装打下坚实基础。

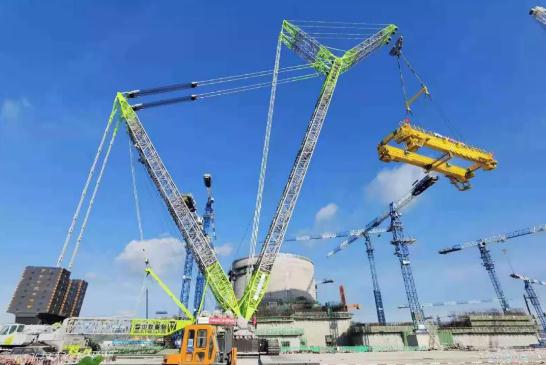

    本次吊装采用3200t履带式起重机实施,电气梁、非电气梁、端梁、水平轮、旋转机构等部件在地面拼装后整体吊装。早上06时06分,环吊桥架准时起钩试吊,经过提升、旋转、带载行走、变幅等一系列动作,最终于10时18分精准就位,标志着“华龙一号”首次完成国内环吊整体吊装,也是3200吨履带吊在漳州核电的首次成功应用。


    漳州核电站1号机组环梁安装在分析国内外其他核电的环梁安装经验的基础上,结合目前已经成熟的工程测量技术和大件吊装技术,运用调整垫板一次加工成型技术将环吊吊装简化为环梁、环轨地面组装、数据测量、整体吊装、最终紧固等五个工艺,简化分段吊装繁琐的拆分及组装过程,直接将关键路径的工期提前15天。为1号机组主设备专业施工提前释放工作面,使得多专业可平行施工,有效缓解了关键路径工期紧张的压力和风险,相对于先行核电项目提前4个月实现环吊可用目标。


    漳州核电项目管理大团队将始终践行“同一面党旗  同一个梦想”的双同理念,一步一个脚印,早日实现漳州核电投产发电,助力实现“碳中和、碳达峰”目标。
