“华龙一号”示范工程福清核电6号常规岛凝汽器抽真空顺利实现

来源:中国核电工程有限公司 发布日期:2021-04-01

    2021年3月31日23时25分,“华龙一号” 示范工程福清核电6号机组常规岛凝汽器真空压力缓缓稳定在凝结水温度对应的饱和压力。经中国核电工程有限公司福清项目部、福清核电有限公司、中核咨询公司、中核五公司等相关单位见证确认,凝汽器真空度满足设计要求,6号机组凝汽器真空可用顺利实现,标志着由中核工程总包的“华龙一号”6号常规岛从安装阶段全面进入调试阶段。

    为确保福清核电6号机组盘车、抽真空试验等主线工作顺利完成,华龙常规岛大团队集结党员先锋、技术骨干成立6号机组盘车、抽真空党员突击队,建立基层堡垒,发挥党员先锋带头作用,与现场作业人员、技术人员一起耕耘奋战在第一线。团队领导勇担当,敢作为,靠前指挥,自2021年2月1日开始,每日组织6号机组常规岛主线日例会,积极调动一切可投入的资源,深度梳理制约条件,总结应用5号机组经验反馈,优化施工逻辑,狠抓行动落实,严格执行计划。

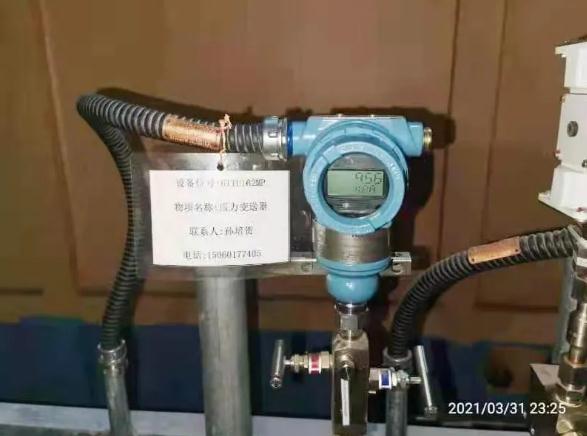

    在华龙常规岛大团队的不懈努力下,有条不紊地完成了凝结水泵试车、凝汽器防异物检查、凝汽器灌水试验、汽轮发电机组绞孔、WSD/TSS吹扫、真空泵试车等一系列抽真空前准备工作。通过对汽轮发电机盘车及抽真空进行细致规划,逐级逐项跟踪落实,在确保安全和质量的前提下,安装进展稳步推进,最终于2021年3月30日3点27分实现了6号常规岛盘车可用、2021年3月31日23时25分完成了6号常规岛凝汽器抽真空等常规岛主线工作。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
