“华龙一号”海外首堆核岛厂房顺利封顶
来源:中核华兴公司 发布日期:2020-04-17

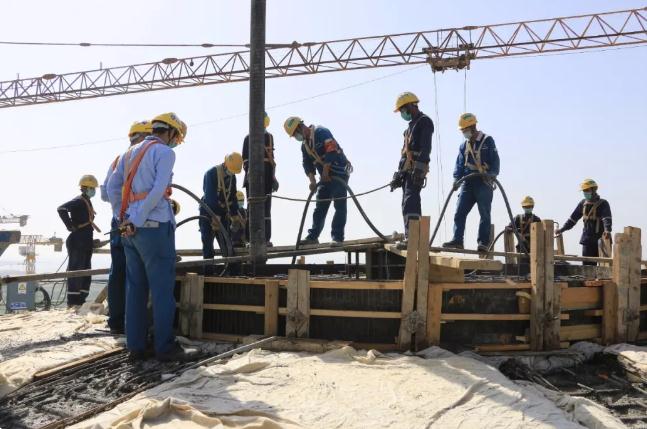

日前,巴基斯坦卡拉奇核电站K2核岛外穹顶第14层混凝土浇筑完成,标志着“华龙一号“海外首堆核岛厂房顺利实现全部封顶,核岛土建工程主体结构全线完工,为即将到来的K2机组热态功能试验和安全壳密封性试验顺利开始打开良好的开端。
K2机组外壳穹顶为扁壳形钢筋混凝土结构,标高自+58.393m至+73.980m,外壳穹顶混凝土厚度为1.8m,内半径38.20m,根据钢制外穹顶底模的设计要求,混凝土结构自下而上共分14层,1-3层为筒体结构,4层为女儿墙,5-14层为双曲面结构,整个外穹顶钢筋用量1820t,模板量5502㎡,混凝土用量6588.6m³,工程量大,施工难度大,每次钢筋绑扎、模板支设、混凝土浇筑都是一项挑战,从2019年6月17日实现外穹顶吊装后,项目部精心组织,历经近10个月紧张而有序的施工,尤其是2020年春节以后受国内外疫情影响,国内休假人员无法返场,现场人员十分紧张,项目部一手抓疫情防控,一手抓安全生产,4月10日下午,K2核岛顺利实现外穹顶封顶。
“华龙一号”是我国自主创新、拥有完整自主知识产权的三代核电技术,是我国核电走向世界的“国家名片”,更是“一带一路”沿线国家对照的标本和参照。目前,海外华兴建设者们正全力配合着安装调试工作,为工程的完美收官而不懈奋斗着。
