华龙一号海外第二台机组堆内构件全部安装完成

来源:中核集团 发布日期:2020-04-06

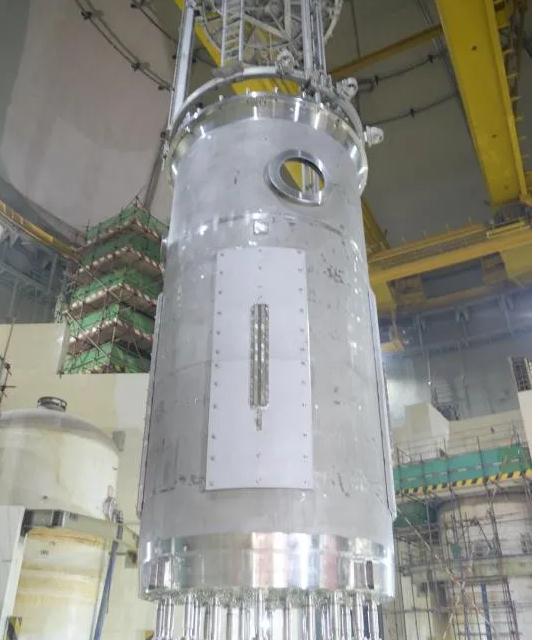

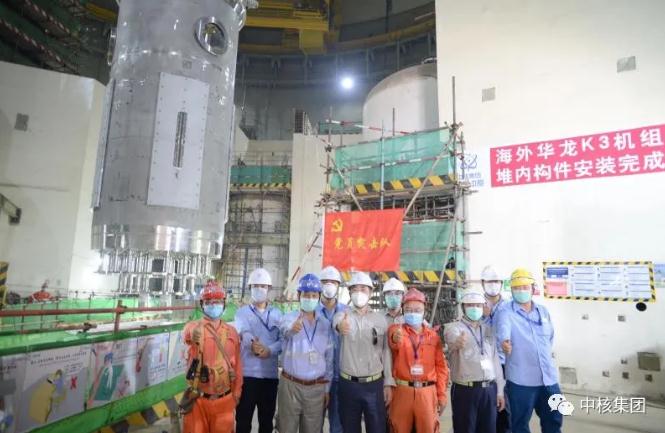

    当地时间4月4日10时18分,华龙一号海外示范工程——巴基斯坦卡拉奇K-3机组下部堆内构件于第三次顺利出堆,标志着K-3机组堆内构件安装工作完成,在组装和与压力容器适配过程中,所有组装和安装尺寸都满足设计要求,为后续K-3机组核回路冲洗及冷试等节点奠定了坚实基础。

    堆内构件作为反应堆压力容器内核心部件,制造和装配精度极高,主要为燃料及相关组件提供可靠支撑和精确定位,承受堆芯部件全部载荷并传递给反应堆压力容器,为控制棒组件提供保护和导向、为堆内冷却剂提供流道等,同时为压力容器提供热屏蔽,减少受中子和r射线照射,减少辐照损伤等作用。

    对于大尺寸设备,堆内构件的安装工序不仅复杂,现场加工及装配精度也要求极高。中核中原K-2/K-3项目部带领和组织现场各单位,周密部署、主动防疫,力主在现场自力更生、创造条件推进工程进展,在保证K-2项目质量和进度的前提下,与安装单位中核五公司密切配合,协调和解决各种制约因素,总结和吸取K-2机组堆内构件组装和安装经验,从设备开箱至顺利完成堆内构件组装和与压力容器适配等工作共历经115天,相比K-2项目工期缩短25天。
