海外华龙K3机组内置换料水箱过滤器安装完成

来源:中国核电信息网 发布日期:2020-03-31

    2020年3月21日,海外华龙K3机组内置换料水箱过滤器(IRWST过滤器)安装工作圆满完成,为后续核回路冲洗及一回路水压试验的顺利进行提供了有力保障。

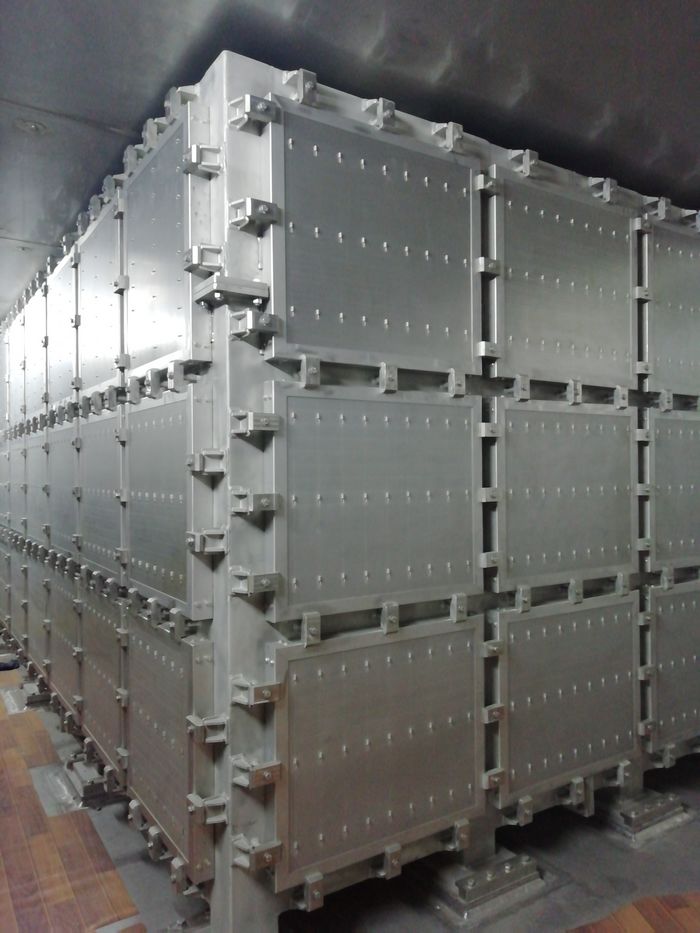

    “华龙一号”IRWST过滤器位于反应堆厂房-6.7米层的内置换料水箱内,其功能是对内置换料水箱收集的水进行精细过滤,为工艺系统冲洗及运行提供优质水源,更是核回路冲洗及一回路水压试验的必要先决条件。IRWST过滤器总重量约99.601吨,主体由4套拦污栅、4套滞留篮、2套过滤器构成,零部件数量近万件,现场焊缝总长约360米。

    为保证核回路冲洗进水计划的顺利进行,IRWST过滤器的安装工作是重中之重。中核五公司K2/K3项目部成立K3机组内置换料水箱过滤器安装专项小组,精心组织,合理谋划,总结K2机组相关经验,制定专项计划,梳理安装工作中潜在的风险问题并提前制定解决措施,提前模拟演练,尽早发现问题,解决问题,疫情期间,在面对工期紧张、技术难题不断的情况下, K2/K3项目部勇于担当、奋勇前行,积极调动各方资源,不断攻坚克难,历经41个昼夜的精细施工,顺利完成了K3机组IRWST过滤器全部安装工作,较计划提前14天,同比K2机组IRWST过滤器安装缩短48天工期。
