来源: 三门核电有限公司 发布日期:2010-08-09
8月5日,三门核电1号机组钢制安全壳筒体第3环(CV3环)完成拼装,拼装工作的顺利完成为后续的运输、吊装工作打下了坚实的基础。

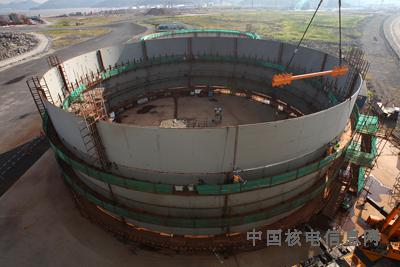

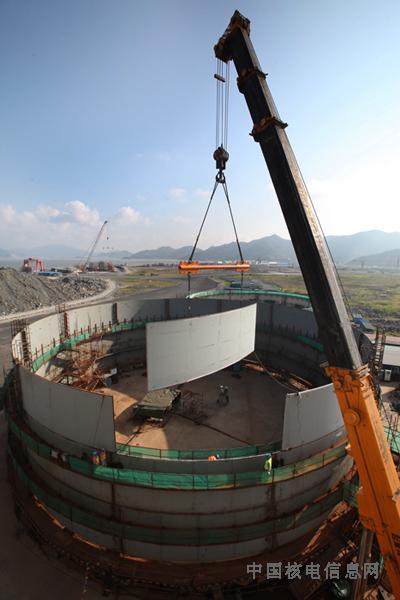

1号机组CV3环首批钢板于2010年5月2日到场,6月23日全部36块钢板到场,5月24日拼装工作正式开始,8月5日,3环第三圈的最后一张调整板吊装就位,并完成了组对和点焊,此举标志着1号机组CV3环现场拼装工作顺利完成。

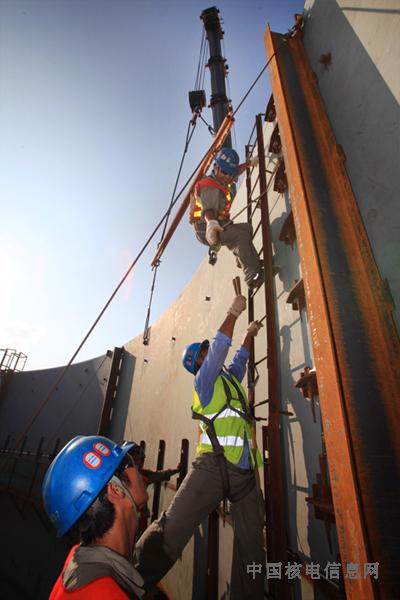

在三门1号机组CV3环拼装过程中,施工单位严格按照相关方案进行施工,相关各方根据标准和设计要求严格控制质量。CV3环拼装后的整体尺寸满足设计要求。
