用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  图文资讯  > 三门核电2号机组钢制安全壳底封头吊装就位

三门核电2号机组钢制安全壳底封头吊装就位

来源: 三门核电 发布日期:2010-06-17

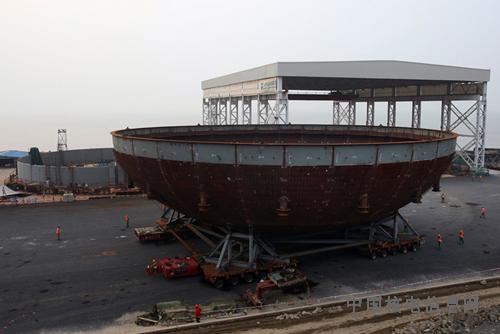

6月12日,钢制安全壳从拼装场运输至2号核岛起吊区域

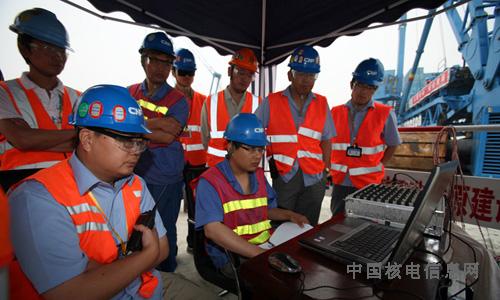

吊装前检查

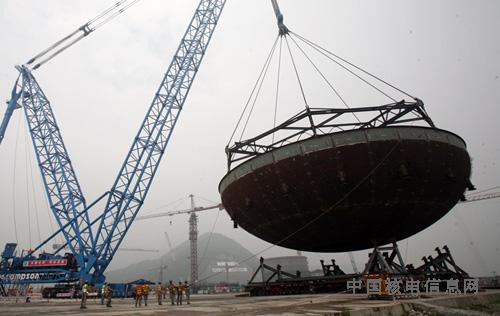

起吊

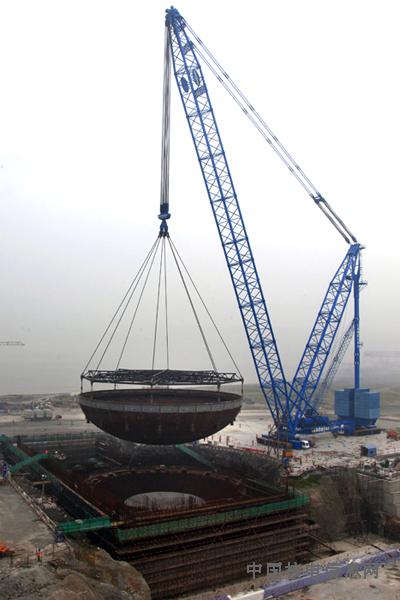

   吊装全景

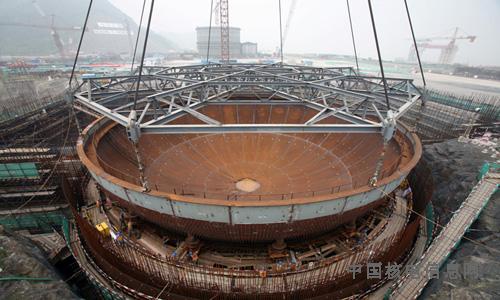

吊装就位

      2010年6月13日,三门核电2号机组钢制安全壳底封头吊装就位。

      早晨6点,三门核电业主、现场核岛项目管理机构(SPMO)、山东核设备厂及中核五公司的有关项目管理人员与工人齐聚2号核岛吊装区,开始2号机组钢制安全壳底封头吊装前的联合检查,以确保吊装就位工作万无一失。9点40分,伴随着吊装总指挥的一声令下,大吊车稳稳提起钢制安全壳底封头,进行旋转、落钩、对位等规定动作,11点18分,钢制安全壳底封头稳稳降落至安装在核岛底板CR10模块上的导向装置上,2号机组钢制安全壳底封头成功吊装就位。

      2号机组钢制安全壳底封头内径39.6米,高11.5米,自重677.7吨,吊装总重量914.8吨(含吊梁、索具等重量)。2010年1月10日开始现场组装焊接,3月25日完成现场拼装,5月8日主体焊缝全部焊接完成,6月12日,从现场组装场地通过大件运输道路运输至2号核岛吊装区域。

      2号机组钢制安全壳吊装就位,标志着2号机组安全壳厂房建安施工正式开始。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
