太平岭核电核心部件整体吊装工作完成
来源:央视新闻 发布日期:2021-03-28
近日,正在建设中的广东惠州太平岭核电项目“华龙一号”机组,完成了核心部件的整体吊装,这是粤港澳大湾区建设的首个“华龙一号”核电机组。

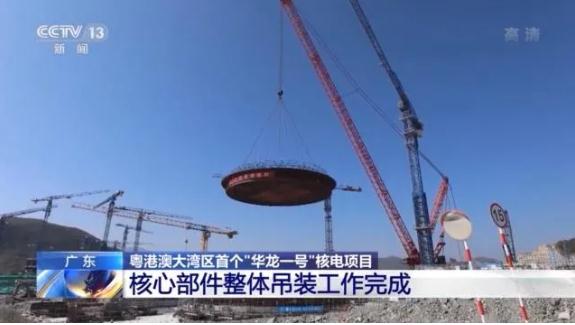

此次吊装的是“华龙一号”核电机组的钢衬里底板及截锥体模块,总重量达220吨,在我国核电建设中首次实现了该部件的整体模块化施工。在吊装过程中,使用2000吨起重机将模块提升至60米,在反应堆厂房上方缓缓下落,吊装过程历时99分钟。

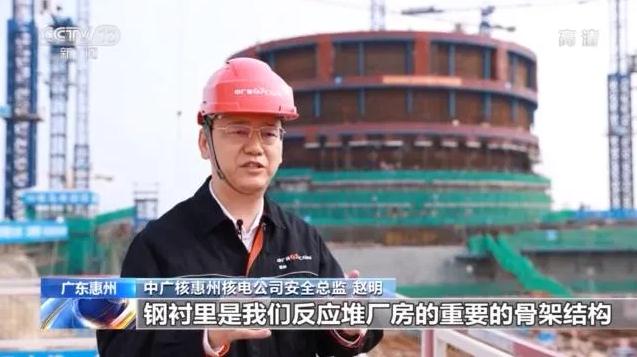

中广核惠州核电公司安全总监 赵明:钢衬里是我们反应堆厂房的重要的骨架结构。以前钢衬里底板它都是在车间,由10多块底板搬到现场,然后进行焊接拼装。现在的做法是在现场把它做好,整个拼接好,焊接检验都达标之后,用大型的吊机一次性把它吊装就位。
此次完成吊装的太平岭核电项目,共规划建设6台“华龙一号”核电机组,目前1、2号机组已全面开工建设,首台机组计划于2024年建成发电。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
