特别策划|主控室可用节点临近 “我与DCS”访谈
来源:中国核电信息网 发布日期:2018-08-02
“华龙一号”全球首堆福清5号机组主控室可用节点临近,中国核电工程有限公司采购中心DCS部赴项目现场对DCS准备情况进行了采访。

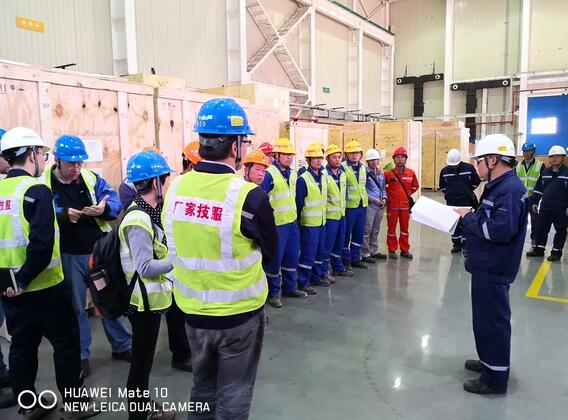

2018年4月4日,“华龙一号”首堆福清5号机组核级DCS设备一次性通过买方验收团组出厂验收以及华北核与辐射安全监督站3次历时8天的独立监督检查,为期24天的出厂验收活动圆满落幕。

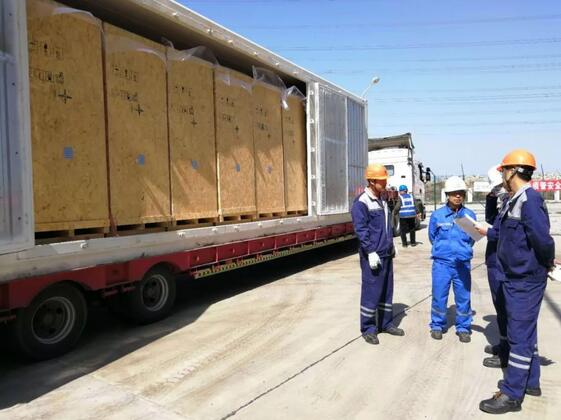

4月25日,5号机组核级DCS设备安全、顺利抵达福清核电现场,5号机组DCS主体设备提前2天全部完成现场到货。


5月3日,电气厂房5LR811房间DCS盘台设备开始引入,5号机组DCS设备引入工作正式开始。

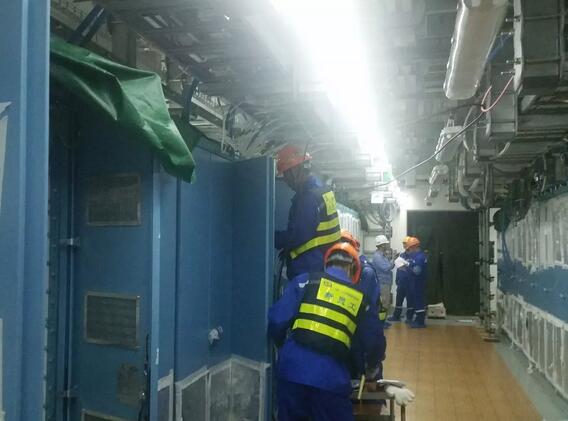

5月29日,电气厂房和安全厂房首批DCS核级设备顺利引入。

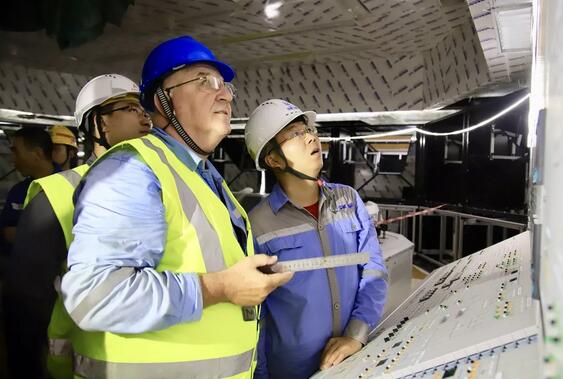

6月25日,DCS机柜安装完成,主控室设备开始启动安装。



历时五年,5号机组核级DCS设备打破“DCS系统制造供货必延期”的魔咒,为“华龙一号”首堆后续工程节点实现提供了有利保障。
