依托项目海阳1号机组附属厂房顺利封顶
来源:国家核电技术公司网 发布日期:2012-06-04

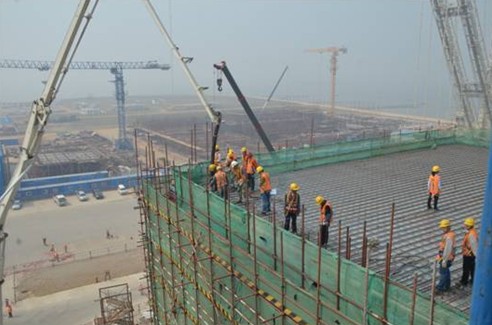

2012年5月28日晚上8时30分,我国第三代核电自主化依托项目海阳1号机组附属厂房顺利封顶。1号机组附属厂房基础混凝土(FCD)浇筑自2011年4月开工,共历时13个月。在此过程中,海阳SPMO多方协调,加强管理,积极指导,土建、安装、钢结构等专业密切配合,工程推进有条不紊,确保了附属厂房封顶工程节点圆满实现。

依托项目海阳1号机组附属厂房顺利封顶
5月28日上午,国核工程有限公司海阳 SPMO组织山东核电有限公司、中核五公司、中核二四公司等单位在现场举行简短仪式。中核二四公司海阳现场项目部经理暴海民在仪式上对SPMO的管理工作和大力支持表示感谢,表态将积极推进施工工作;海阳SPMO外方总经理Peter Stevens和中方总经理孙克彬分别肯定了本次工程节点的重要意义,鼓励现场全体员工再接再厉,圆满完成今年年初制定的工程节点目标任务。
附属厂房作为核岛重要的子项,是倒送电、控制室、通风、热机车间、受照射处理等重要系统房间所在的厂房。从浇筑垫层至今已浇筑混凝土约11575立方,安装钢结构约850吨;目前装修、倒送电工作正在紧张有序进行,SPMO全力保障倒送电及调试工作按计划进行。
