全球首堆“玲龙一号”反应堆厂房内部结构顺利封顶

来源: 中核工程 发布日期:2023-03-10

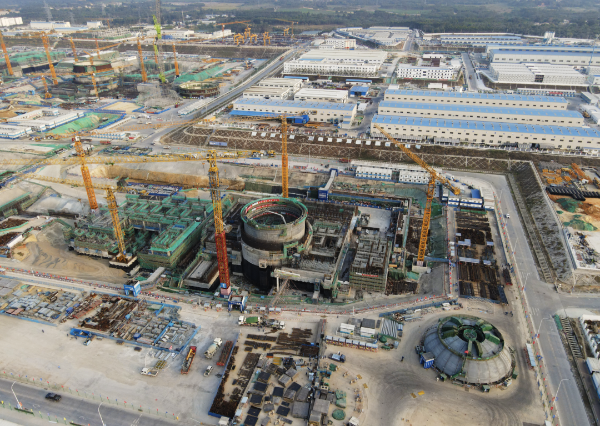

3月8日,玲龙一号全球首堆反应堆厂房内部结构+7.0m以上墙板浇筑完成,较一级计划控制目标提前37天,创造了首堆内结构主体建造新纪录,至此玲龙一号全球首堆反应堆内部结构主体施工全部完成,为后续主设备引入和钢制安全壳顶封头吊装就位创造了良好条件。


玲龙一号是全球首个通过IAEA安全评审的小堆技术,与我国百万千瓦级自主三代核电华龙一号完美配合,成为中核集团打造的国之重器“双龙”;玲龙一号全球首堆也是海南省大力推动“清洁能源岛”建设的重点工程。


区别于传统核电技术,小型化、模块化、一体化是玲龙一号的突出特点,其主体被钢制安全壳体包裹,混凝土底板整体厚度超7.5m,具有钢筋密集、预埋物项多、空间结构小等特点,施工难度极大。玲龙一号由中国核电工程有限公司总承包建设,海南核电有限公司作为业主推进项目进程。为保障内部结构施工目标按期推进,中核工程海南项目部践行设计与施工融合管理理念,海南核电践行穿透式一体化工程建设创新管理模式,双方以“六大控制七个零”精细化管理为抓手,积极采取干预措施和创新优化,圆满完成项目一级控制目标。
