海南昌江核电二期工程项目4号机组常规岛提前实现FCD

来源:华能海南昌江核电有限公司 发布日期:2022-04-22

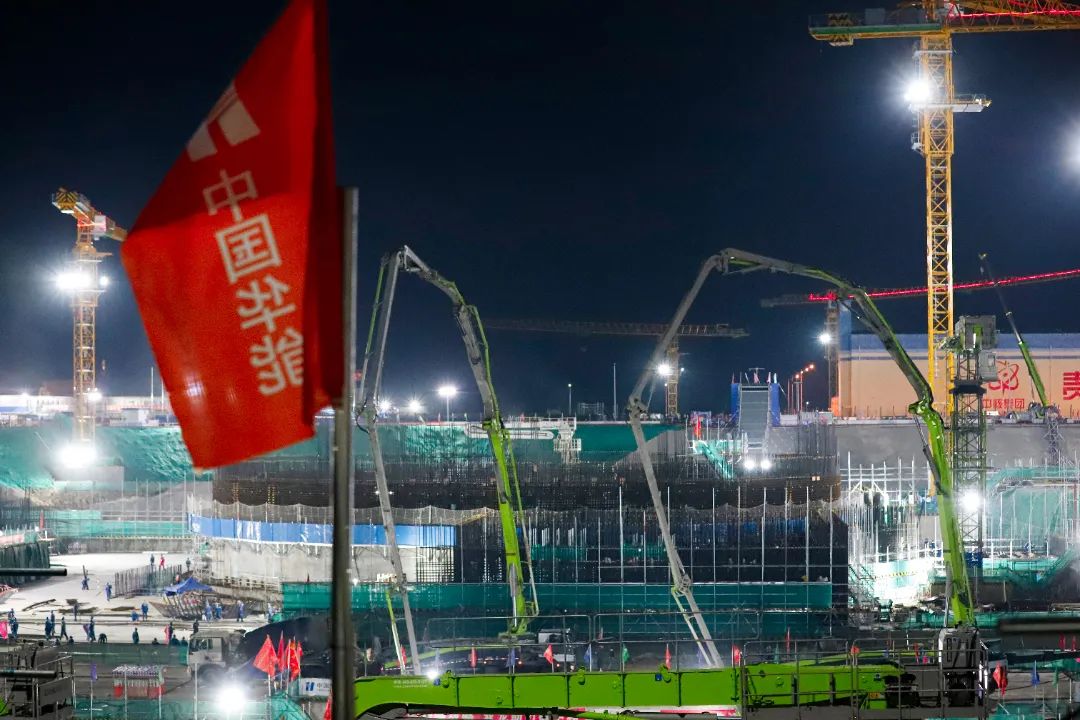

2022年4月21日20时08分,华能海南昌江核电二期工程项目现场再传捷报,4号机组常规岛汽轮机筏板第一罐混凝土浇筑开始,提前实现“4.30”一级里程碑节点。至此,3、4号机组土建工程进入全面施工阶段。


本次4号常规岛汽轮机筏基于2022年4月4日通过综合隐蔽验收,4月14日完成FCD前质量监督检查转序工作,提前半个月具备浇筑条件。FCD浇筑区域长约65.5m,宽约23m,厚3m,西侧高低跨区域局部厚5m,为大体积现浇钢筋混凝土结构,浇筑方量约4300m³,预计总浇筑时长55小时。


直面挑战,迎难而上


FCD施工准备时期临近春节,施工现场各班组积极性不高,产业工人留守数量不足,且以新入场工人为主,操作技能不够熟练,同时垂直运输配置不足,导致现场施工进程一度放缓。为按时完成FCD节点目标,在保证安全、质量的前提下,昌江公司联合各参建单位,合理调整施工工序,优先施工难度较低的侧壁填平补齐、抗浮锚杆安装等,同时通过暖心留工、现场慰问等举措,为节后1号块及汽机块施工全面开展创造条件。后续施工过程中,昌江公司通过阶段性调整制约工期的关键路径,实现资源配置最优化,时刻保证现场施工连续性,全力保障FCD目标的顺利实现。


紧盯安全,严控质量


三月的海南进入夏季,炎炎烈日下,昌江公司工程管理人员常驻现场,化身安全、质量卫士,一丝不苟地排查现场安全设施,按图逐项核查现场实体,不放过任何安全、质量隐患。随时组织召开现场会,有问题现场讨论、现场解决,确保第一时间发现问题、解决问题。4号常规岛FCD准备过程中,昌江公司联合参建各方及时总结3号常规岛施工经验,优化施工方案,改进施工措施,进一步提高了钢筋一次验收合格率。


上下一心,团结协作


众人拾柴火焰高,昌江公司与各参建单位成立联合党员突击队,充分发挥战斗堡垒和先锋模范作用,团结一心、聚力攻坚,及时梳理施工逻辑,解决施工难题,强化落实执行,为FCD的提前完成奠定了坚实的基础。“功成不必在我,功成必定有我”,这是党旗的力量、也是团队的力量,更是贯彻核安全责任,以积极安全有序发展核电为背景,践行“理性、协调、并进”核安全发展观的真实写照。


4号常规岛FCD的提前实现,是“喜迎二十大、奋进新征程”“党建引领+”主题活动的成果体现,是海南省“建功十四五 奋进自贸港”劳动竞赛暨华能海南昌江核电二期项目“聚力攻坚杯”劳动竞赛的又一优秀答卷。在工程项目后续建设管控中,昌江公司将继续联合参建各方,不忘初心,砥砺奋进,凝心聚智,共谋发展,为安全高质量推进工程建设、助力海南自贸港建设贡献更大力量。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
