田湾5、6号机组工程建设捷报频传

来源: 中国核电信息网 发布日期:2018-06-18

 田湾的6月骄阳似火

建设者们的热情被这烈日点燃了

他们努力拼搏、挥洒汗水

工程进展捷报频传

June
10

6号机组设备闸门提升完成

6号机组设备闸门在穹顶吊装前吊装就位,经过焊接和调整,在6月10日完成了提升,打开了6号反应堆厂房设备引入和通行的大门,为后续20m平台土建施工、堆芯安装施工创造了条件。

June
12

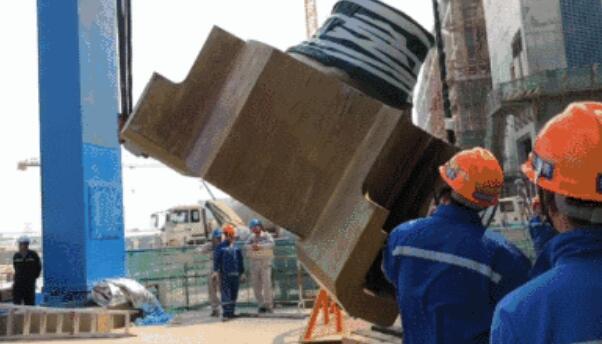

5号机组首台主泵泵壳翻转完成

田湾项目主泵泵壳结构形式和其他项目不一样,现场根据其结构特点确定了翻转和吊装方案,并设计了专用工具,经过专家评审方案可行。项目部提前组织专用工具模拟试验并完成了其他先决条件检查。6月12日14:38-15:08,历经30分钟,完成了1环主泵泵壳的翻转,整个过程安全、质量可控。

June
12

5号机组人桥、辅助吊车调试可用

人桥、辅助吊是燃料操作与贮存系统中的主要燃料装卸设备,安装于燃料厂房28.77m的轨道上,辅助吊车也用于乏池钢覆面施工阶段吊装。为了给乏池施工尽快创造条件,项目部提前统筹规划K厂房土建装修、吊车安装、调试等工作,在土建、安装承包商、厂家等相关方一致努力,6月12日,人桥、辅助吊车全部调试可用,提前专项计划3天完成,为乏池钢覆面施工提供了有利条件。

June
13

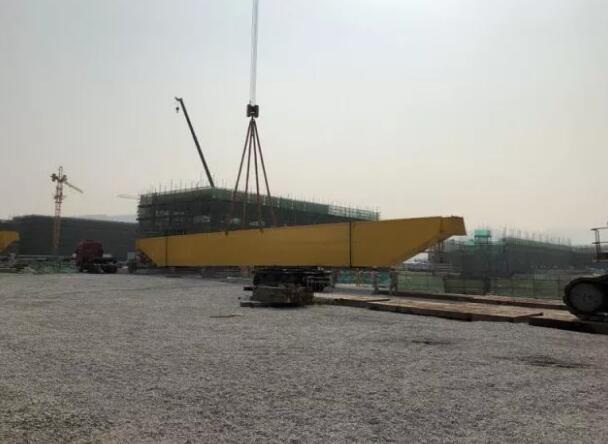

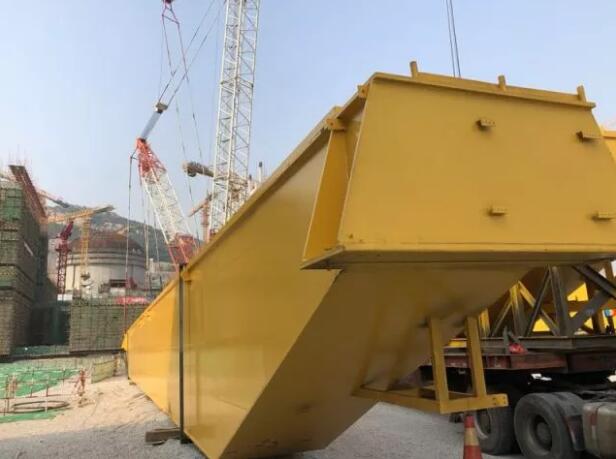

6MX主行车卸车完成

根据进度计划,6号机组MX厂房205t和100t行车主梁近期到场,CNPE提前组织梳理行车到场卸车先决条件,统筹规划MX南侧场地回填、管廊施工、履带吊拼装等施工,提前完成各项先决条件。6月12日205t和100t行车共4根主梁运输到指定场地,经过各方通力协作,13日全部完成4根大梁卸车工作,为后续行车安装工作奠定了基础。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
