福清核电500kV开关站倒送电顺利完成

来源: 福清1、2号机组联合调试队、福清项目部施工管理部联合供稿 发布日期:2013-05-03

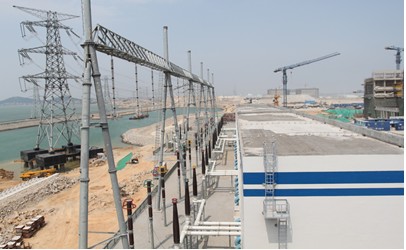

     2013年4月28日,福清核电1—6号机组500kV开关站倒送电(第一阶段)顺利完成;两条500kV输电线路和开关站进入24小时试运行状态。
     福清核电TB超高压开关站GIS为1-6号机组全厂公用系统,采用3/2接线方式,共六串,其中第三串为不完整串,共计19个间隔。高压电抗器设在第五串,四条主母线;线路为同塔双回建设,共四回出线;分别接至福州东台变电站和莆田圆顶变电站;本次投运两回至东台变的线路和整个GIS开关站。
     自2012年8月8日500kV GIS安装工作正式启动以来,福清项目部和联合调试队领导高度重视,曾多次到500kV倒送电工程现场查看、询问安装和单体调试质量与进度、存在的困难及制约因素。现场施工管理部充分发挥EPC总承包模式的优势,不断强化服务的意识和管理能力,跟踪设计进展及设备、材料到货情况,实施赶工措施,统一协调、部署承包商从早上6:30至晚上23:30加班加点作业,持续大干3个半月,克服了安装工期紧张、开工晚、设备安装量大、安装工艺复杂、安装标准要求高等不利因素,完成了国内单体最大的500kV开关站安装工作。
       为了满足倒送电节点要求结合现场安装进展,联合调试队提前介入全力推动各系统单体调试工作;于2013年1月10日开始分系统调试,春节后根据分系统调试进展,福清联合调试队电气组合理优化调试逻辑,积极组织开展一次回路的电气特殊试验,于3月22日耐压和局放试验完成,4月3日PT/MOA全电压考核与关口PT/CT角比差试验完成;期间分别开展了施工单位三级自检、监理预验收、电科院标准化验收、省电力质检站验收等检查工作。通过各单位的认真积极整改,于4月12日顺利通过涉网验收,具备整组启动条件。4月19日,福清核电500kV开关站整组启动会议在福州召开,会议决定2013年4月26日上午八点半正式开始启动。
      整组启动试验为开关站投运前的综合性调试;主要工作内容包含线路空冲及核相、GIS开关站及电抗器冲击及核相、保护校验、断路器投切线路试验等。本次整组启动试验历时三天,调试专项组成员每天早晨六点半上班,凌晨2点下班;大部分同事都只能在办公室小睡一会。启动期间共计完成了三千多项设备操作和数据测试。
      在福清项目设计部、采购部、控制部、监理公司和业主公司等单位的大力支持与配合下,500kV开关站倒送电(第一阶段)才能得以顺利完成。这为6月份第二阶段的1#机组主变厂变送电打下了坚实的基础;更为工艺系统大容量泵组启动和后续一回路水压试验、装料等大型调试活动提供了可靠的电源保障!

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
