三门核电2号核岛底板混凝土浇筑顺利完成
来源: 三门核电有限公司
发布日期:2009-12-18
c
二号核岛施工进行中

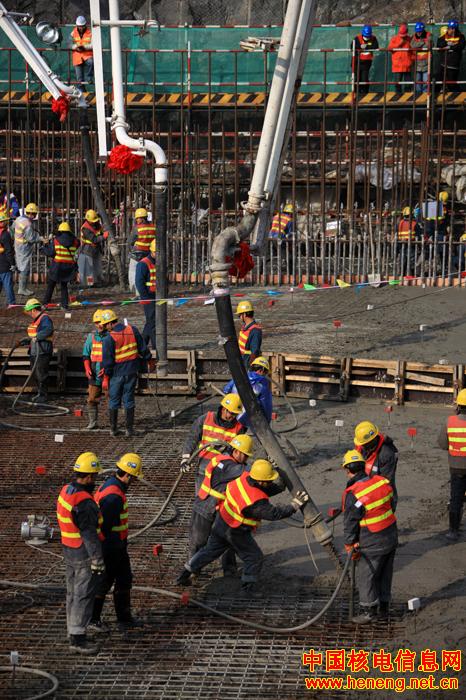

夜间施工

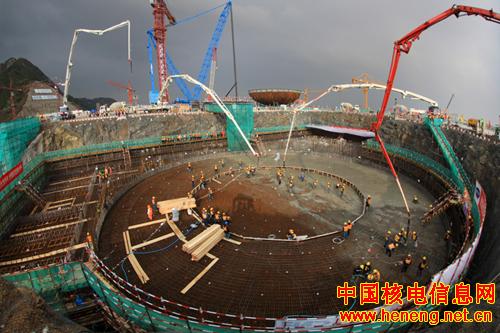

施工现场
混凝土养护

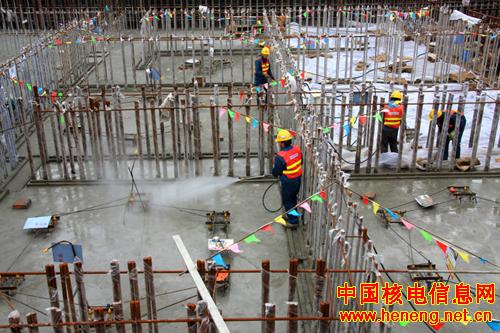

浇筑后混凝土养护
三门核电2号机组核岛第一罐混凝土浇筑于2009年12月17日凌晨3点56分成功完成,比原计划提前约7小时。
三门核电站2号机组核岛底板混凝土一次性整体浇筑开始于2009年12月15日上午9点38分,通过核电工程建设者连续42小时18分钟浇筑,顺利完成,一次性整体浇筑混凝土5000多立方米。在业主的协调组织和参建各方的共同努力下,整个施工过程组织周密,混凝土供应及时,浇筑过程顺畅,安全、质量得到良好控制,无任何安全事故发生。施工单位将继续对混凝土养护过程进行监控,确保筏基混凝土质量。
在充分吸收、借鉴三门核电1号机组建设中的经验和教训的基础上,2号机组核岛第一罐混凝土浇筑采取了一系列改进措施:核岛底板表面增加了混凝土抗裂钢筋;混凝土配合比进行了优化;在混凝土表面覆盖薄膜保湿养护;在温差变化大和外部约束大的部位设置温度应力监测点;在本次混凝土浇筑期间,安排两班人员,24小时对道路进行维护,以保证混凝土的供应速度。
三门核电2号机组核岛原计划于2010年1月31日浇筑第一罐混凝土,参建各方综合各方面因素,将时间提前到2009年12月15日。根据三门核电施工现场历年的气象和气温报告,12月份的平均气温比1月份高3℃左右,按照混凝土结构施工规范,混凝土应避免在5℃以下施工。因此,12月份进行混凝土浇筑更有利于保证核岛底板的质量。此外,12月份进行混凝土施工可充分利用春节长假作为养护期,养护时间相对更长,有利于确保混凝土质量。
据专家介绍,核电站核岛底板是核反应堆厂房的基础部分,核岛底板混凝土浇注质量对核电站建设的整体质量和建成后的长期安全运行具有重要的基础作用。掌握并高质量使用核岛底板大体积混凝土浇筑技术,将对我国内陆核电站及新审批核电项目采用第三代核电AP1000技术,为我国未来先进核电站的规模化、批量化建设奠定重要的技术基础。
