海南昌江核电4号机组内置换料水箱整体模块吊装完成
来源: 中国核电工程有限公司
发布日期:2022-07-25

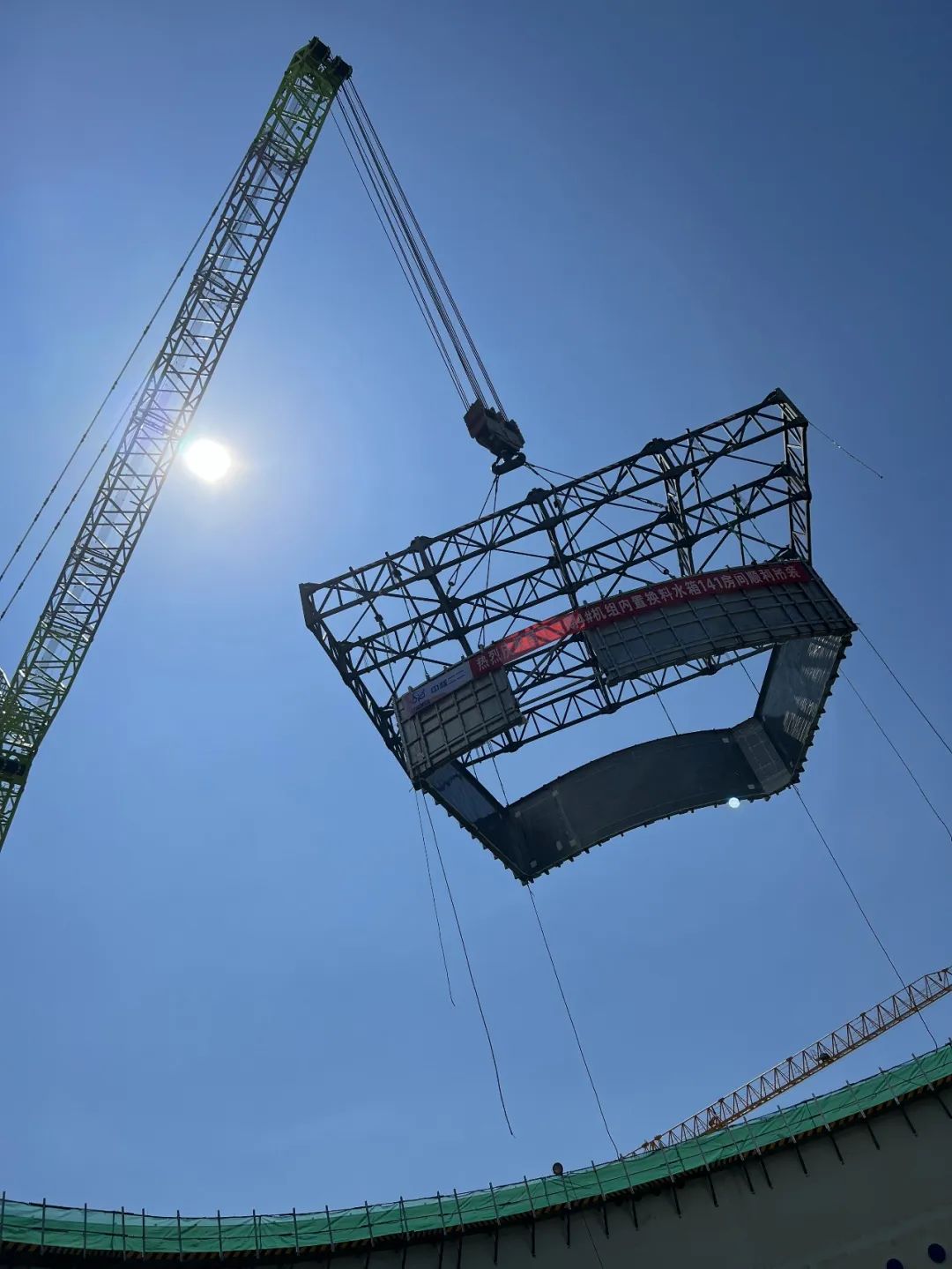

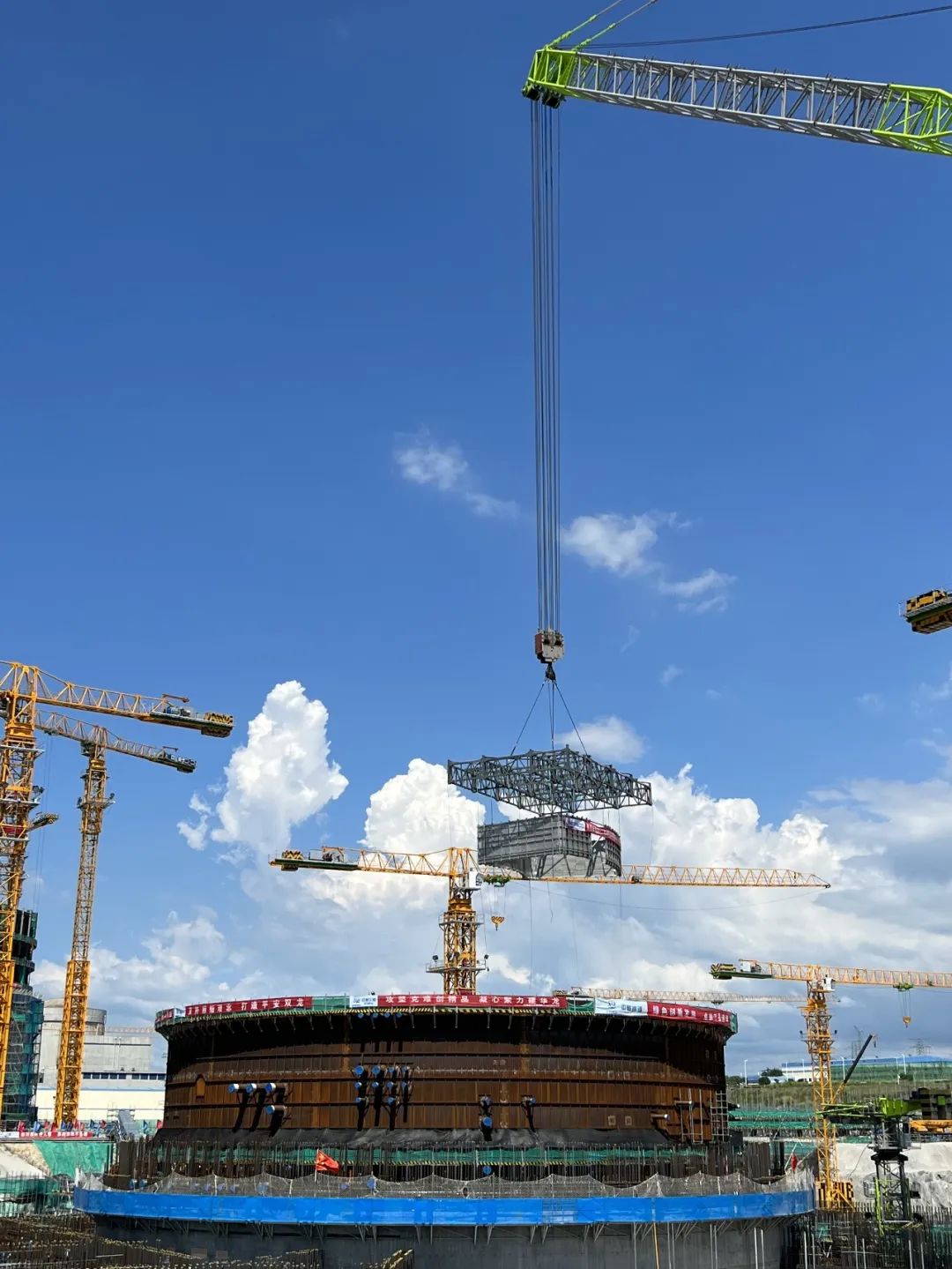

2022年7月23日15时41分,在历经3天的艰苦奋战后,海南昌江核电4号机组核岛厂房内置换料水箱第三个模块稳稳地就位在基础上,至此R141~R143房间模块整体全部吊装完成,提前三级进度计划28天完成MKJ考核点。本次吊装标志着4号机组核岛厂房不锈钢水池施工正式拉开序幕。

海南昌江核电4号机组核岛厂房内置换料水箱位于内部结构-6.696m~-3.830m,房间池壁及所有顶板均采用先贴法施工,底板采用后贴法施工,R141~R143房间为3个单独的整体模块,采用整体吊装,本次吊装模块最重约为9吨。

作为海南昌江核电4号机组反应堆厂房施工关键线路上的重要工作,海南项目部凝心聚力,主动作为,牢牢把握精细化管理工作思路,通过将不锈钢覆面细分为小单元,每天跟踪车间加工进度,与现场施工进度对比,出现风险第一时间加载资源消除制约,最终现场形成流水施工,使车间预制与现场施工实现“零距离”。同时,充分总结吸收3号机组不锈钢水池施工的经验反馈,制定了切实可行的应对措施,最终确保了本次4号机组核岛内置换料水箱整体模块的顺利安装完成。
