福清技改项目组顺利完成501大修系统工程类变更改造工作

来源: 中国核电工程有限公司 发布日期:2022-01-11

一元复始,万象更新;瑟瑟冬日,暖暖温情。作为中核工程福清核电501大修技改项目组所负责的系统工程类变更的最后一项,5MX+9.25M主盘车增加压缩空气缓冲罐项目于2021年12月25日开始,于2022年1月3日正式完成变更改造任务,这标志着技改项目组2021年新中标的系统工程类变更改造总包项目现场实体工作告一段落。


由于该项目施工地点的特殊性(位于+9.25米主盘车侧方,为一级防异物和一级动火区域),在项目预制初期给项目组带来了不小的麻烦,加之主盘车维护工作主线任务不容延误,项目的隔离无法按照原定计划执行,使得工期由原来的16天缩减为10天时间(原定计划12月15日开启隔离),但项目组不惧挑战,迎难而上。

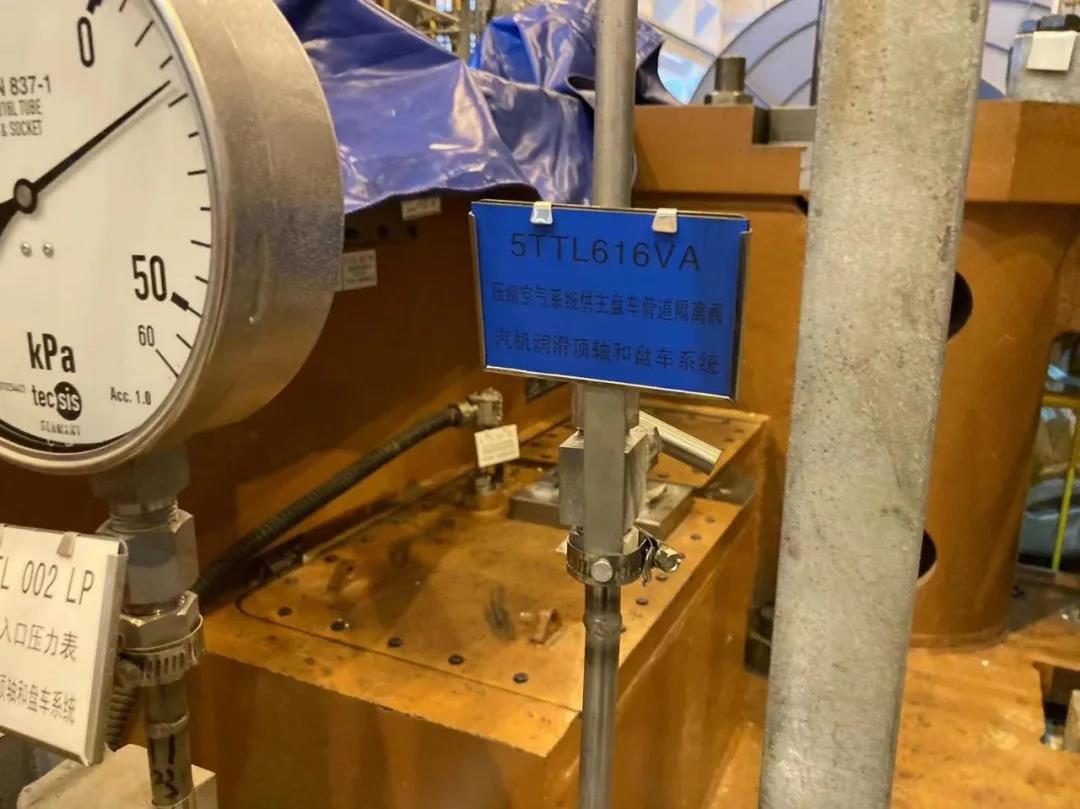

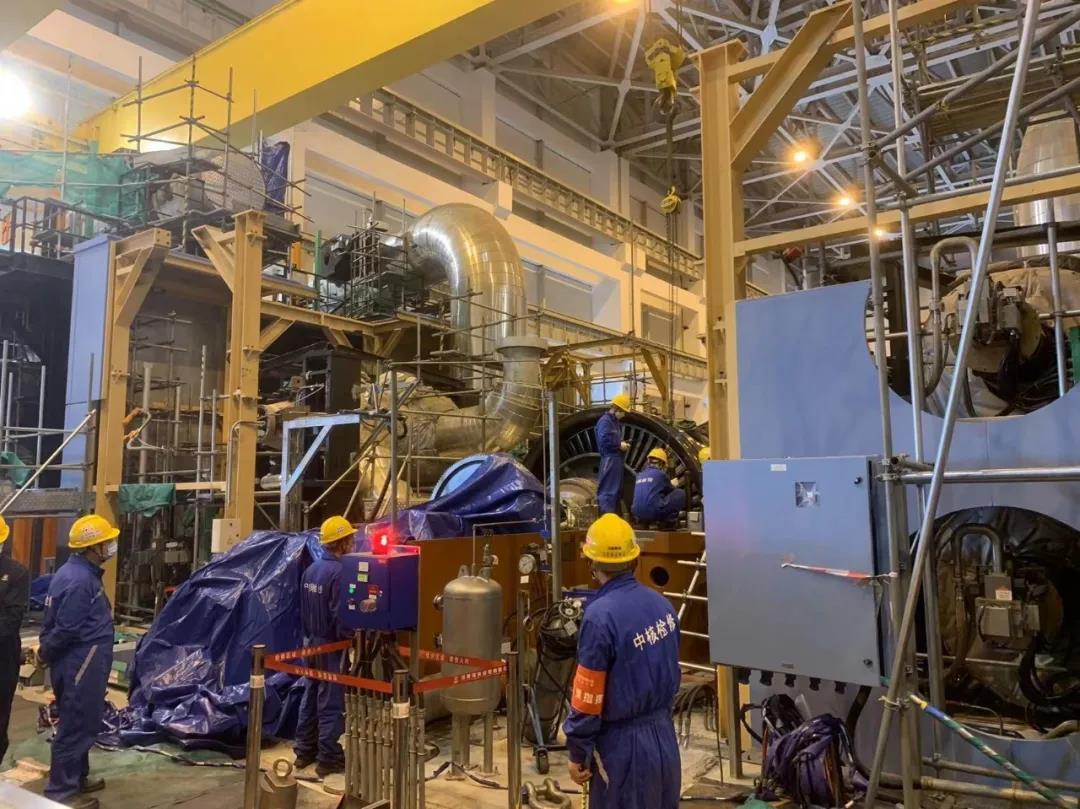

在施工过程中,由于地下管道的特殊布置,项目组调整压缩空气缓冲罐的安装位置,重新规划布局管道走向,使压缩空气系统连接的缓冲罐能够在不影响空间和运行人员操作的情况下,完美地屹立于主盘车房,在上游失去压缩空气时,仍能保证主盘车可用,且保证压缩空气缓冲罐的空气不回流。


福清技改人面对一次次大修,愿秉承彭士禄老前辈的垦荒牛精神,为大修点燃每一份热情,默默耕耘好每一次大修责任田,始终用实际行动诠释着“一名有高度责任心的核电工作者”的初心和使命,为后续机组安全运行提供有效可靠的保障!00.jpg


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
