漳州项目首台主泵电机FAT试验完成

来源:中国核电工程有限公司 发布日期:2021-04-01

    2021年3月30日19时,由中核工程总包的漳州核电厂一期工程首台主泵电机FAT试验顺利完成,标志着主泵设备进入机组拼装和全流量试验的新阶段。

    漳州项目主泵电机由德国西门子公司供货,受疫情等多方面因素影响,制造之路并不平坦。设备成套中心主泵团队以坚持不懈的努力,协调多方资源灵活应对,一路披荆斩棘。

    在生产进度方面 电机的制造进度受欧洲疫情影响一度滞后,经过集团、公司及设备成套中心各级领导积极协调厂家,采取增加资源投入、实施三班倒等措施,最终实现了对电机进度的纠偏。在质量控制方面 为应对大量的质量文件审查工作,主泵监造团队主动与主泵供应商SEC-KSB建立联合审查机制,并增派质保人员驻厂,双方形成良性互动加快文件审查速度。同时,严把电机制造质量关。考虑到德国疫情情况,主泵监造团队在满足监管单位要求的前提下,采取远程视频见证的方式进行质量控制,在总结泵芯视频见证的良好实践基础上,提前与主泵供应商SEC-KSB公司及西门子公司进行沟通交流,对视频见证的相关要求及细节进行了严密的部署与策划,多管齐下确保实验顺利完成。

    最终漳州项目的首台主泵电机于3月24日进入FAT试验,历时七天完成了所有试验。

主泵团队在上海与SEC-KSB共同对西门子公司进行视频见证

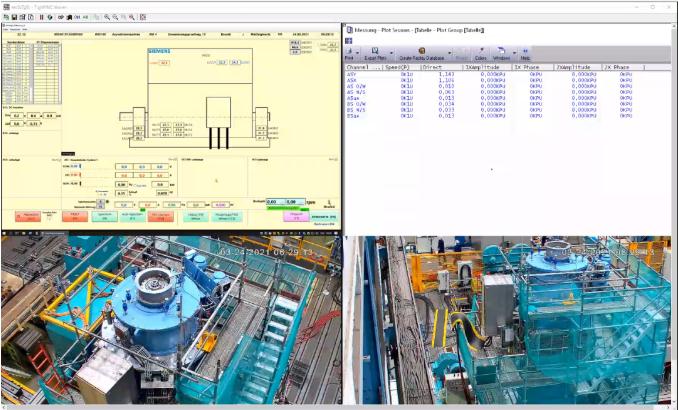

视频见证的画面

    电机FAT试验即型式及性能试验,是对电机制造质量及运行性能的全面检测,对于主泵机组的长期稳定运行意义重大。本次漳州主泵电机FAT试验共有27个试验项,主要包括热态空转试验、温升试验、负载特性试验、防反转装置试验、转动惯量测量、超速试验、噪声测试等项目。在电机试验顺利完成后,将进入拆解及包装发运阶段。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
