中核五公司全程保驾护航海阳核电1号机组完成首次换料大修

来源: 中国核电信息网 发布日期:2020-03-04

《朝闻天下》截图

    2020年2月28日19时52分,海阳核电1号机组首次换料大修结束,机组一次并网成功,创我国核电机组首次换料大修最短工期记录。中核五公司作为检修合作伙伴全力参与,打好疫情防控阻击战的同时,助力山东核电打赢此次核安全守卫战!

    历时44.73天,迎难而上保大修

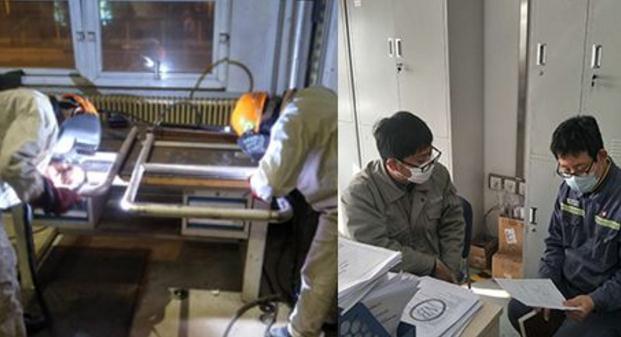

    1月15日,大修正式开始。中核五公司海阳焊接和机加工项目部克服春节假期、疫情防控等重重困难,加班加点历时44.73天,安全高效的完成了120份焊接工单,200余份机加工工单,为机组顺利并网提供了保障。

    本次大修过程中,受不可控因素影响,焊接工单由最初计划的69份增加到120份,工作量几乎翻倍;机加工工件反复修改,部分工件返工次数多达10余次......最终累计加工4000余工件,面对突增的工作任务,一线核五人没有退缩,始终秉承服务客户、创造价值的理念,全力以赴配合此次大修工作,受到了业主的好评。

    防疫生产两手抓,两不误


    一手抓防疫,一手抓生产。本次大修正值疫情高峰期,一方面要保证大修工作的顺利进行,另一方面要将疫情防控措施落实到位,可谓面临双重压力。面对这些困难,核五人没有退缩,每天进行办公室消毒、人员体温测量、个人防护用品配置,防疫知识培训等等,严格将疫情防控坚决落实到位,参与大修的39名员工无一异常,全力保障了大修工作的顺利进行。

    中核五公司是海阳核电1、2号机组的施工总承包单位,两台AP1000机组分别于2018年10月22日、2019年1月9日投入商运,商运以来运行良好,各项指标均满足设计文件要求,充分展示了中核五公司的建造实力和军工品质。

    中核五公司将再接再厉,鼓足干劲,充分发扬“两弹一星”精神和“四个一切”核工业精神,不断开拓市场,树立丰碑。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
