福清6号机组“加冠礼”准备ING

来源:中国核电工程有限公司 发布日期:2018-03-01

    “华龙一号”福清6号机组即将完成“加冠礼”,预计于三月下旬完成穹顶吊装。福清6号机组穹顶吊装的准备工作正在有条不紊地进行中。

 福清6号机组设备闸门封头引入完成

    2018年02月11日,福清6号机组设备闸门封头引入完成,这标志着6号机组环吊安装及穹顶吊装的目标节点又向前迈出了坚实的一步。

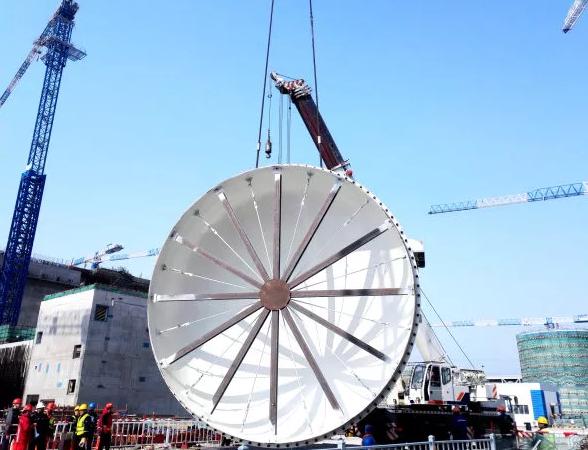

    上午10时14分,“华龙一号”福清6号机组设备闸门封头,在1000t起重机和70t汽车吊配合下开始起吊,首先进行翻转、竖立工作,随后1000t起重机进行起钩、回转、变幅、落钩等一系列动作。

    10时55分,设备闸门内封头平稳就位于临时存储装置中,整个吊装工作过程较5号机组缩短一个多小时。

    6号机组穹顶吊装前,36吨重的设备闸门封头需提前引入核岛内,首先安装到临时存放装置上,待后期具备安装条件后安装到设备闸门处。

    福清6号机组反应堆厂房内部结构主体施工完成

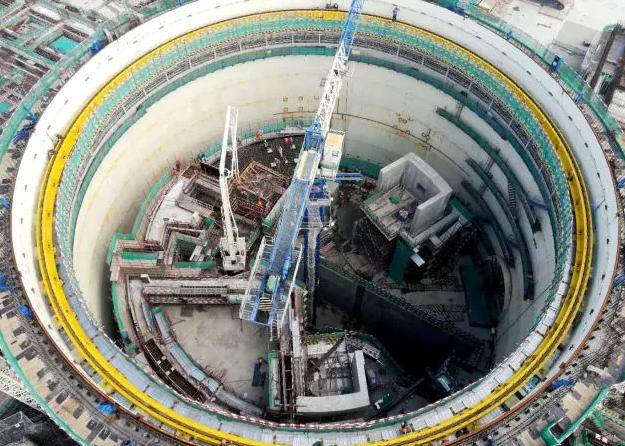

    2018年2月11日15点58分,经过约10小时的连续浇筑,“华龙一号”福清6号机组反应堆厂房内部结构16.5m以上墙体浇筑完成,标志着6号机组反应堆厂房内部结构主体施工圆满完成,为后续6号机组环吊梁及穹顶吊装奠定了基础。

    反应堆厂房内部结构16.5m以上墙体高约13.93m,分三个环路布置,根据其结构特点并考虑浇筑质量等因素,大部分墙体分三次浇筑,局部CIS水箱区域墙/板分五次浇筑,共计19段。

    中国核电工程有限公司福清项目部联合各参建单位通力合作,在充分吸收5号机组施工经验的基础上,通过逻辑工序优化,从施工资源投入、现场资源协调等方面入手,重点控制现场各项优化措施的落实和反馈,最终完成6号机组反应堆厂房内部结构主体施工工作,绝对工期对比5号机组缩短了13天。(文丨邹玉龙 赵长军)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
