华龙一号全球首台蒸发器成功吊装就位
来源:中国核电信息网 发布日期:2017-09-13

当地时间9月10日,华龙一号海外首堆工程——巴基斯坦卡拉奇2号核岛首台蒸汽发生器成功吊装就位,标志着华龙一号全球首台蒸汽发生器成功吊装就位。本次吊装采用预引入施工方法,在同类核电站中尚属首次,可显著缩短传统施工主关键路径工期,为华龙一号及后续其它同类电站建设提供了有益的借鉴。
预引入施工法,即在核岛穹顶吊装前引入压力容器和3台蒸汽发生器等重大设备。主设备预引入方案的成功实施,改变了主设备安装必须完成穹顶吊装,龙门架吊车和环型吊车必须可用的施工逻辑,让主系统施工从传统的关键路径变为非关键路径,大幅提高工作效率,节约工期,也有利于进一步保证施工人员和主设备本身的安全性。

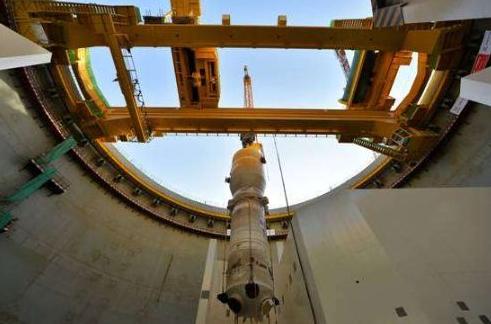

当天9点16分,伴随着3000吨重型吊车低沉有力的马达声,卡拉奇2号核电机组首台蒸汽发生器在地面完成翻转竖立、拆除抱环等一系列动作,然后逐渐提升至87.3m,越过45.1m高的安全壳内壳,自反应堆厂房顶部垂直进入,最终于16:58分吊装就位,整个过程平稳流畅、安全可控。
据了解,华龙一号蒸汽发生器由中核集团中国核动力院自主研发设计,是国内首型拥有完全自主知识产权、能走出国门的大型核电站蒸汽发生器,在技术上达到了国际第三代核电站蒸汽发生器的先进水平。(中原公司 核动力院)
