用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  图文资讯  > 岭澳二期3号机组压力容器顶盖首次扣盖成功

岭澳二期3号机组压力容器顶盖首次扣盖成功

来源: 中国核工业第二三建设公司 发布日期:2009-05-31

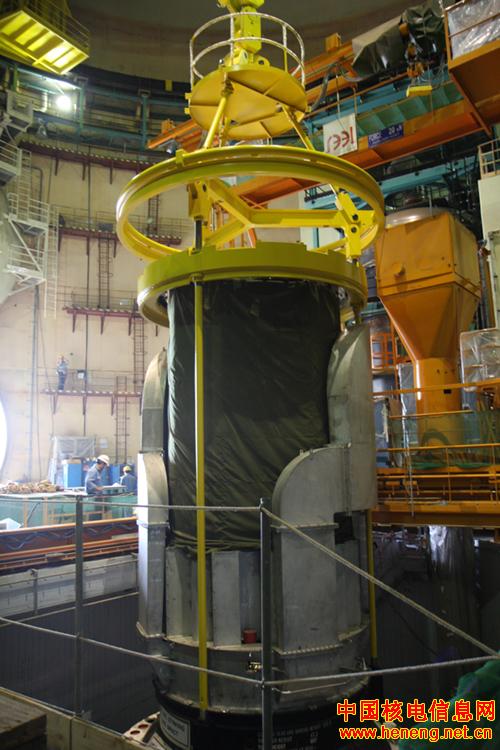

      5月28日11时55分,岭澳二期3号机组压力容器顶盖首次成功就位于压力容器上,这表明压力容器顶盖在储存间(3R347房间)前期组装工作结束,进入堆芯安装阶段。
      压力容器顶盖前期组装主要包括安装工作平台、临时设备(临时风管及干燥器)、电磁组件、棒位探测器、65块防震板、不锈钢通风管和防震环,焊接耐压壳及热电偶等工作。由于压力容器以及顶盖的密封面是压力容器的关键部位,必须确保该部位在施工期间不能受到任何损伤,并且在施工时对房间的清洁度有着严格的要求,因此在3R347房间还必须建立清洁区,以满足顶盖施工的要求。
      由于上述工作精度要求高,内在施工逻辑强,而且受到前期供货及上游技术问题解决进度滞后等影响,使得顶盖施工的进度严重滞后于计划。为确保关键路径的进度满足工程需要,施工人员放弃节假日休息,加班加点精心施工,在确保工程质量的前提下,终于逐步追上了计划进度。

(文:深圳分公司工程部 倪诚/图:核反应堆安装公司 刘麟)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
