秦山二扩工程3号压力容器成功就位
来源: 核电秦山联营有限公司
发布日期:2009-02-17

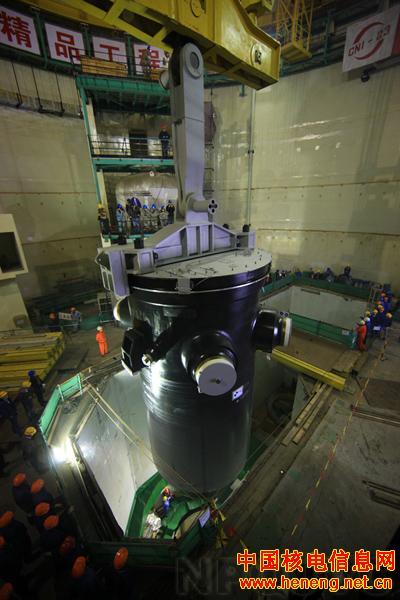

2月16日,春雨绵绵的扩建现场一大早就异常繁忙。3号反应堆厂房20米平台上,施工人员正在紧张地进行“零点坐标”设备入座前最后的准备工作。8点,反应堆压力容器在有序地指挥中开始起吊,经过提升、翻转、竖立等步骤,10点53分,这个庞然大物准确地安插在反应堆堆心。
3号反应堆压力容器由中国核动力研究设计院设计,韩国斗山重工株式会社进行制造。自2005年10月设备制造工作全面启动至今,历时3年多。为了加强制造过程中的质量和进度控制,公司领导高度重视,成立国内专家专项小组的同时,不间断地派人进行驻厂监造。最终克服了工艺难点并得到了国家核安全局的认可。
1月22日,为减少对扩建工程的损失,叶奇蓁总设计师、刘崇都总经理助理率领验收组赶在春节前对3号反应堆压力容器进行出厂验收。经过清点供货数量、审查竣工资料和检查设备外观以及重要尺寸等验收程序后,郑重地在验收意见书上签字,设备顺利出厂。

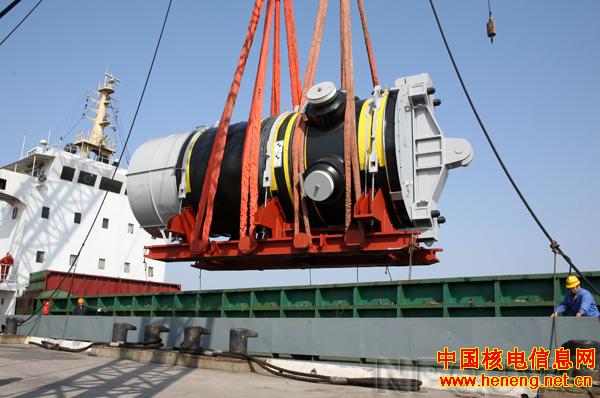

经过近6天的海上运输,压力容器于2月12日上午7点抵达我公司大件码头。在工程处、保卫处等相关部门的通力协作下,设备顺利地在当晚运抵扩建工程现场。
3号反应堆压力容器的到货就位,为其它设备的安装提供了参照坐标。
(文/赵强、刘英奇、黄强、 图/黄强、王艳、邵帅)
