全国首个工业领域核能供汽项目全面联调!

来源: 田湾核电 发布日期:2024-03-04

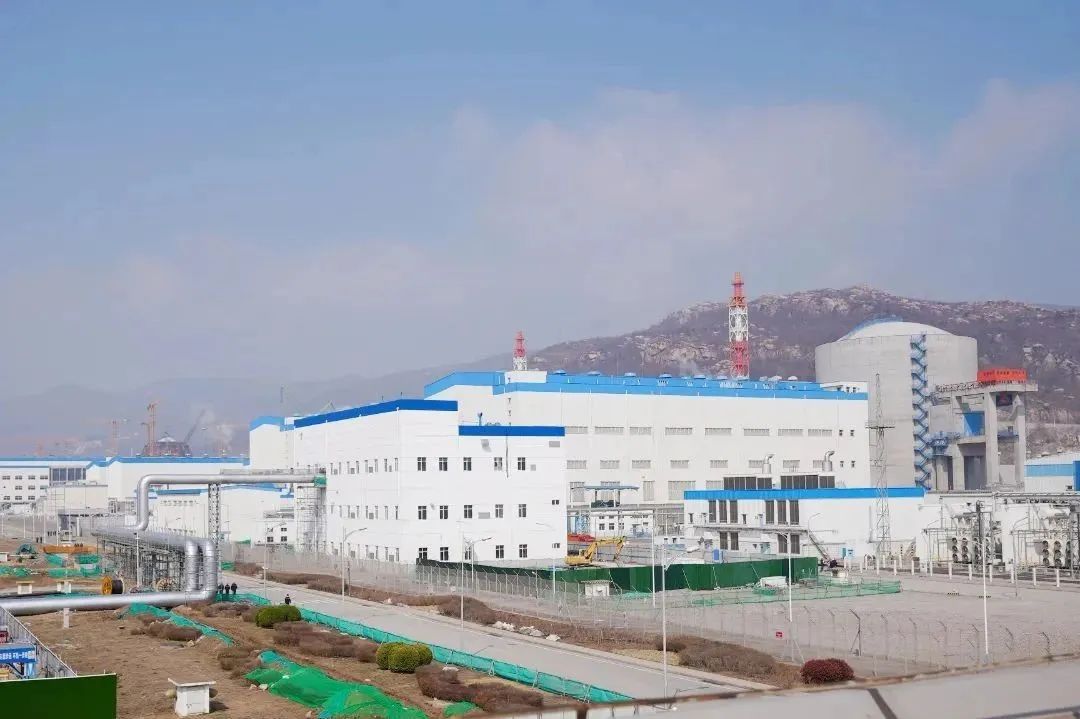

3月2日,伴随着蒸汽供能热控室内显示蒸汽流量到达280吨/小时并持续稳定运行,历时21个月建成的全国首个工业用途核能供汽工程——中核集团旗下中国核电(股票代码:601985)控股的田湾核电蒸汽供能项目正式开启联合调试大幕。


该项目的联合调试标志着我国探索石化行业和核电行业耦合发展取得了阶段性进展,将有助于改变当前石化行业以煤为主要燃料的热电联产一统天下的局面,为中国石化产业破解国际市场能耗贸易壁垒提供绿色核能方案。

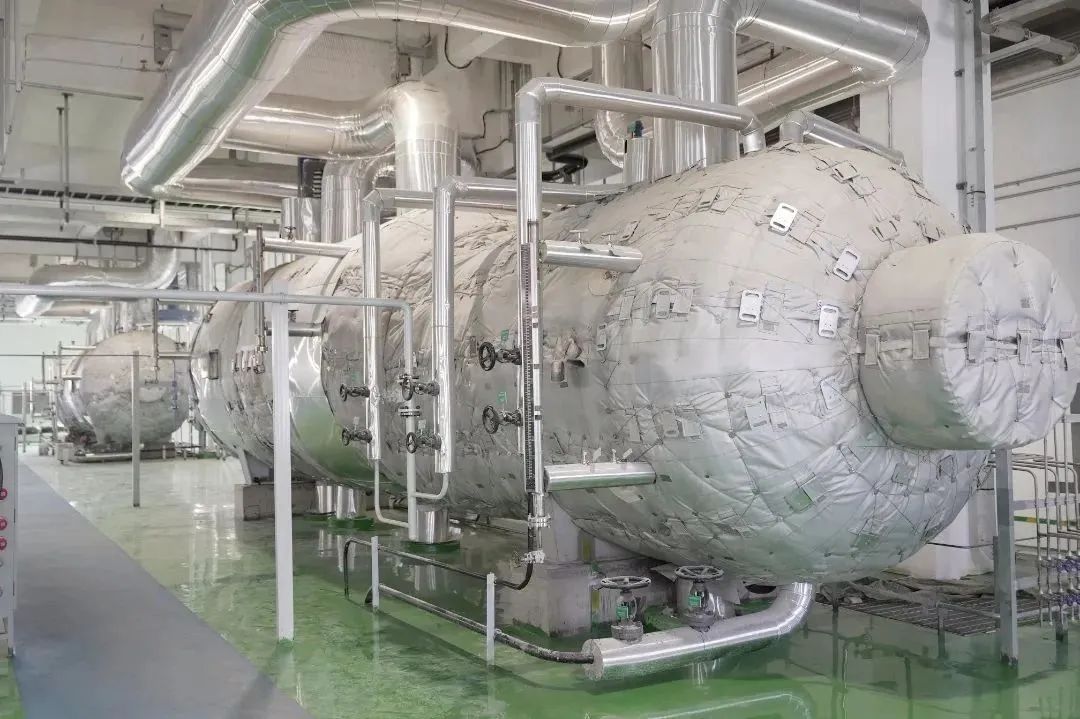

田湾核电蒸汽供能项目以田湾核电3、4号机组二回路主蒸汽作为热源,设计上采用核电厂一回路与二回路、二回路与工业蒸汽回路的双重隔离,在物理隔绝的情况下,通过多级换热,最终通过工业用汽管网,将蒸汽输送至连云港石化产业基地进行工业生产利用,确保核能供汽技术安全可靠、清洁高效。


江苏核电副总经理李连海介绍,此次用能单位是国家七大石化产业基地之一,其中分布盛虹炼化、卫星化学、中化循环产业园等多个国家重点石化项目。随着石化基地的快速发展,原有产业能耗指标捉襟见肘。在连云港市委、市政府的指导和支持下,江苏核电有限公司、连云港市徐圩新区石化基地联合开展建设规划,决定在连云港石化基地推进工业供汽项目探索,开创我国核能工业供汽先河。


该项目2022年5月27日正式开工,工程量之巨堪比建造一座百万千瓦级核电机组的常规岛。


项目建设过程中先后完成1689根桩基施工、5.7万方混凝土浇筑等土建工作;约10.6万寸厂房内管道焊接、30.8万米电缆敷设、8300千个电缆头端接,室外超10公里直埋管道敷设、3.5公里架空管道等安装工作,其中包含约4086台阀门、200台泵、103台容器及热交换器、310台电气柜等设备的采购安装。


田湾核电蒸汽供能项目长输供汽主管线总长度约23.36公里,管网从田湾核电基地厂内延伸至徐圩石化工业园区,为当前核能供热最长传输路径。田湾核电厂内设四列蒸汽转换装置,出核电厂区传输的工业用过热蒸汽压力1.8兆帕、额定流量600吨/小时,属业内参数最高;业内大型核电机组热电联产堆机配合运行尚属首次。

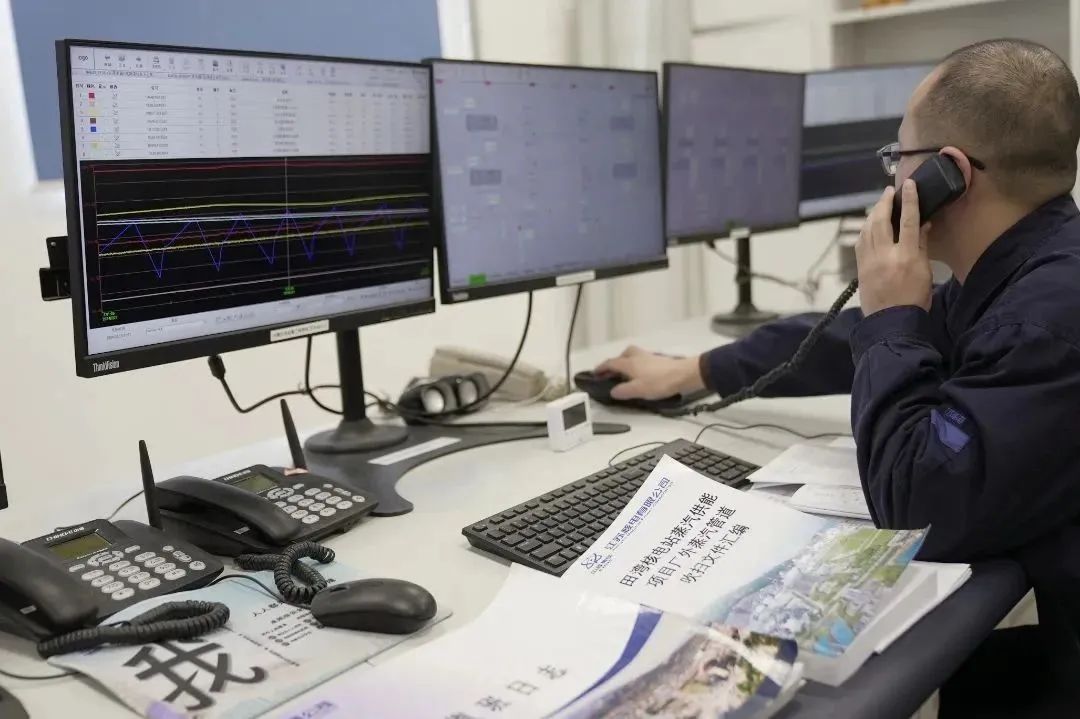

此次联合调试的田湾核电蒸汽供能项目是利用核能解决石化产业用汽需求,降低综合能耗和消除环境污染的一种新途径。在联合调试中,调试人员将开展核电机组、厂外蒸汽用户之间的综合调试,主要包括蒸汽管道预热、联合吹扫、综合试验等步骤,预计6月份正式投产。


作为全国首个工业领域核能供汽工程,中核集团田湾核电蒸汽供能项目建成后,每年可为连云港石化基地提供480万吨工业蒸汽,相当于每年减少燃烧标准煤40万吨,等效减排二氧化碳107万吨、二氧化硫184吨、氮氧化物263吨,同时每年为石化基地节省了70多万吨碳排放指标,提供了更多的环境空间,为将连云港市建设成为资源节约型、环境友好型城市贡献绿色力量。
